مشاريع التوسعة والصيانة
كربلاء المقدسة - العتبة العباسية المقدسة
أحد المشاريع المكملة لسلسلة المشاريع التي نُفّذت في صحن وحرم أبي الفضل العباس (عليه السلام) ، وجاء نتيجة تعرّض المرمر المكسو به الى أضرار كبيرة وتخشــفـات أدت الى تشويه منظره العام إضافة الى قدمه ، حيث مضى عليه أكثر من (50) عاماً حتى تم إدراجه ضمن المشاريع التي تُنفّذ بعد أن كان تنفيذه يتقاطع مع باقي المشاريع الأخرى.

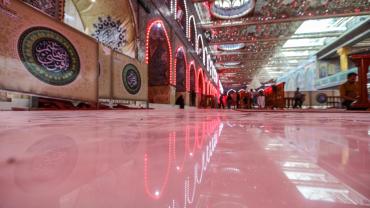

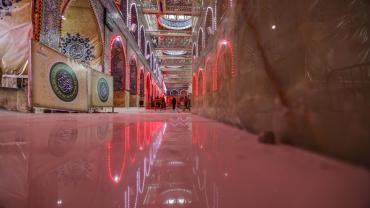

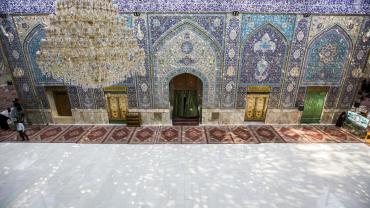

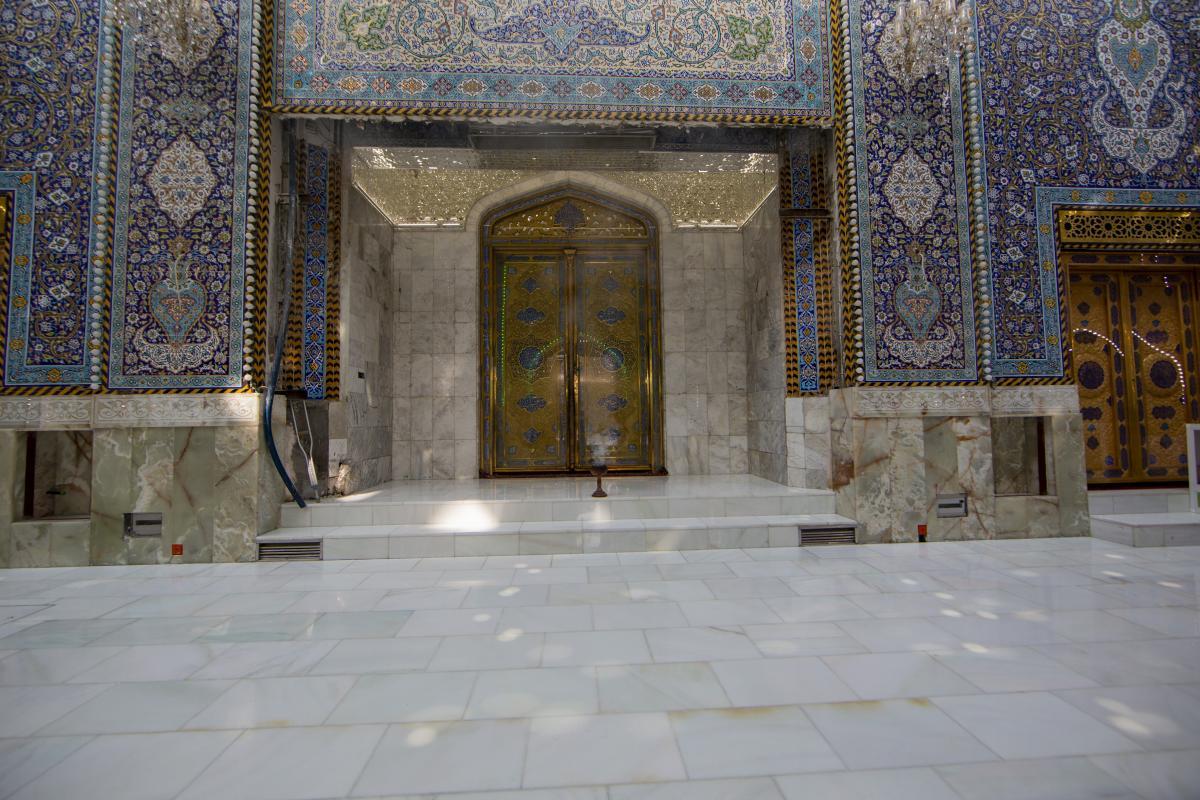

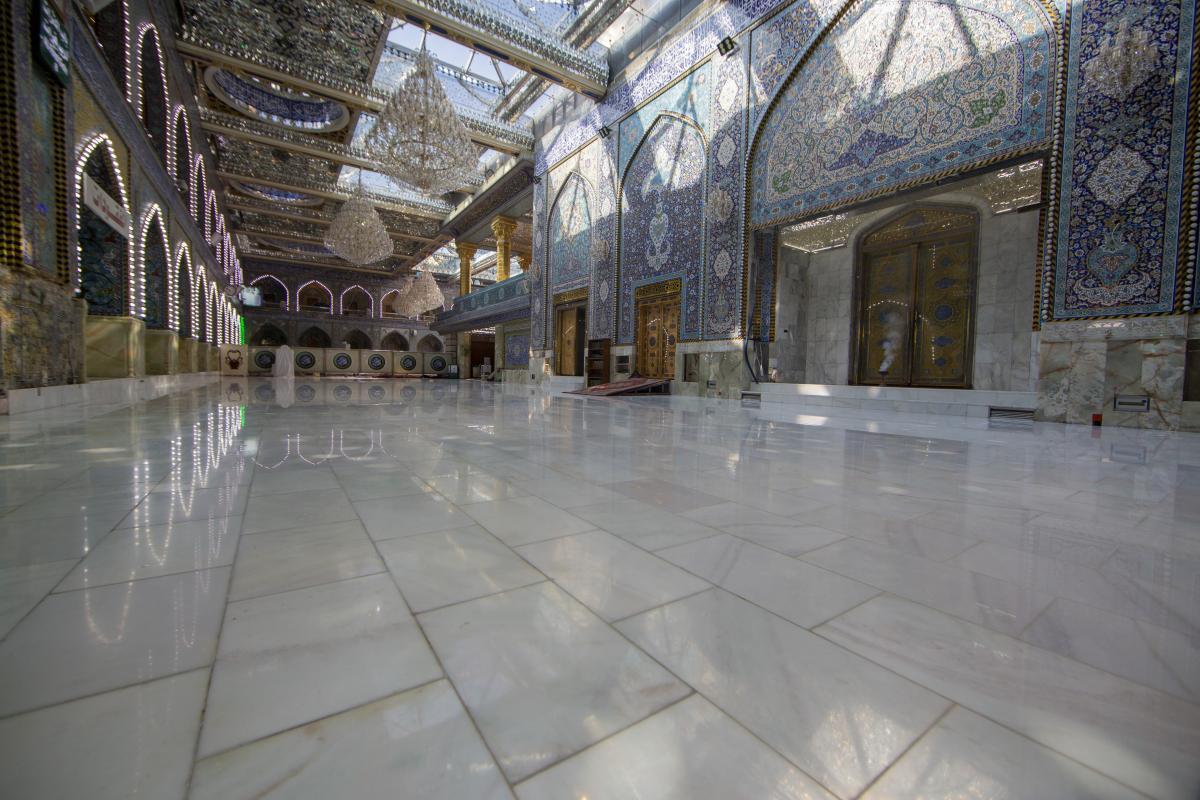

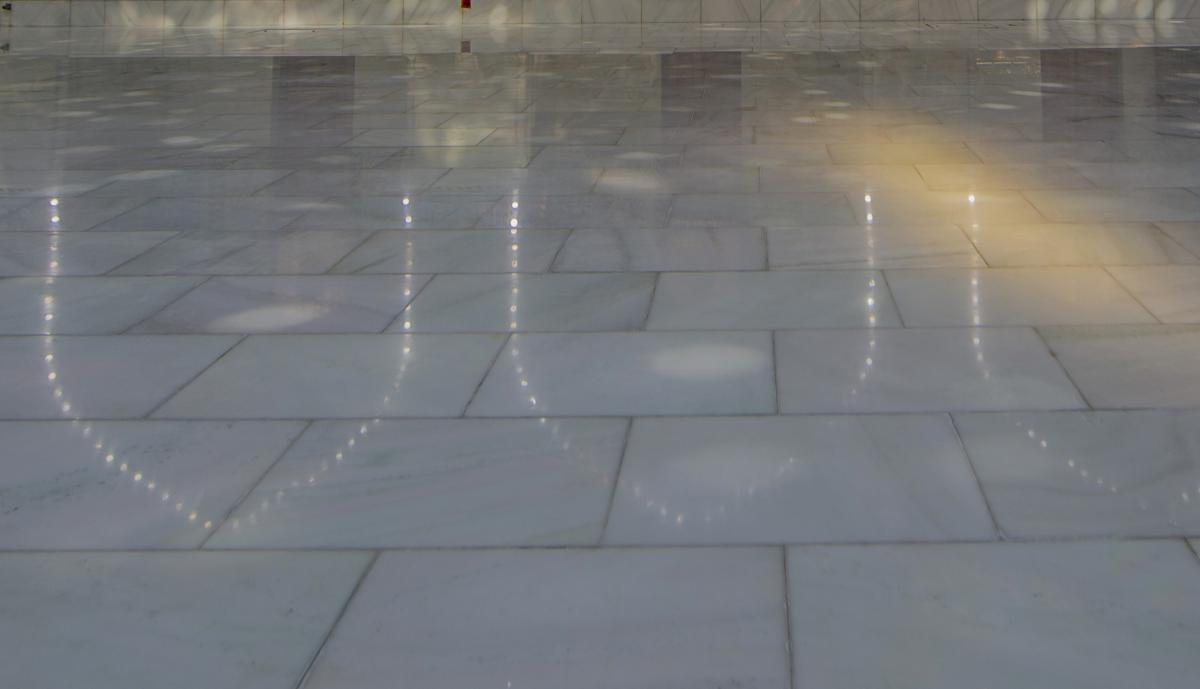

زيادة الجمالية للحرم المبارك ، مقا يعطي صورة خلابة تُضاف اليها الراحة النفسية للزائرين الكرام.

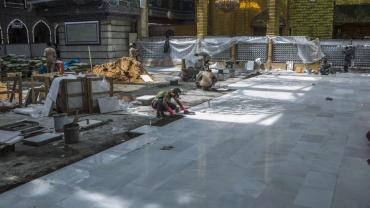

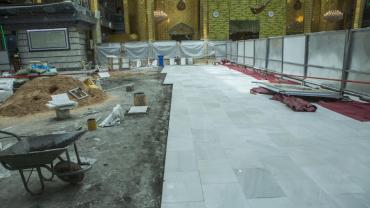

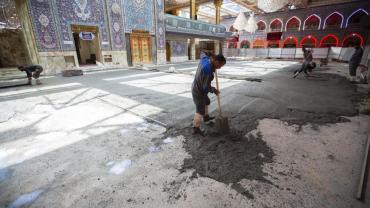

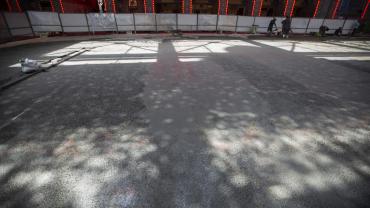

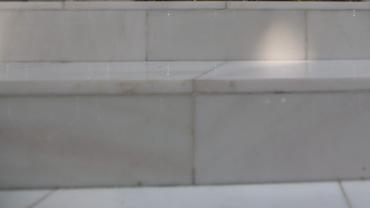

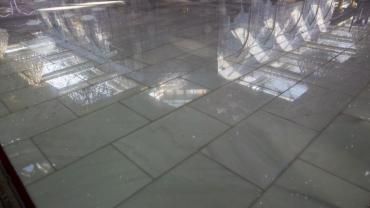

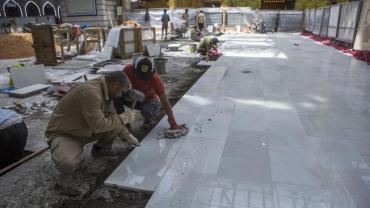

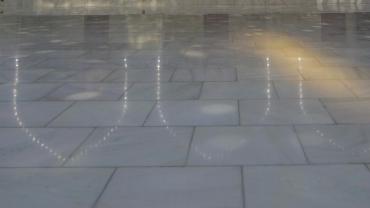

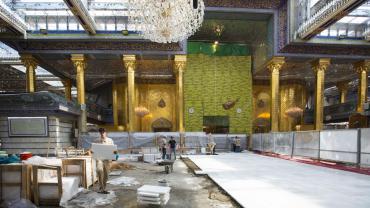

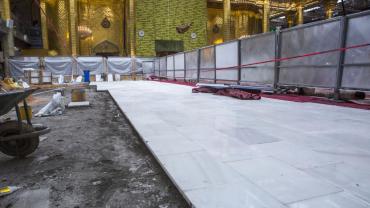

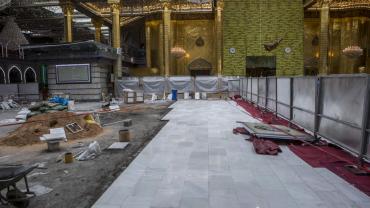

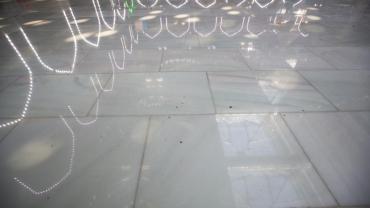

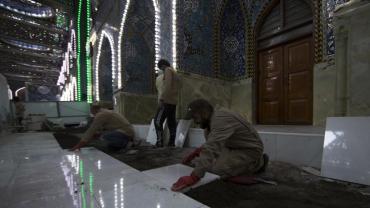

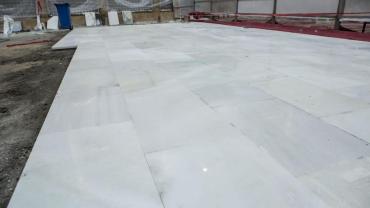

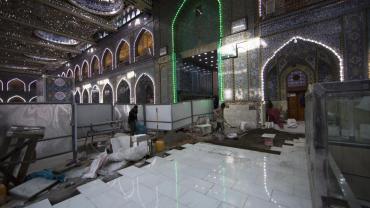

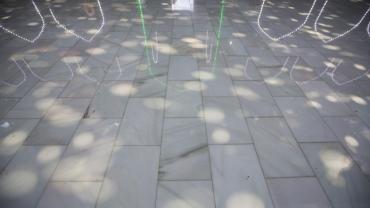

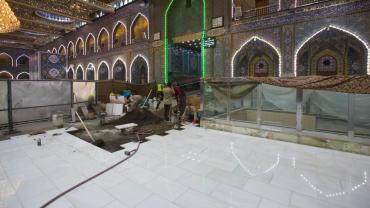

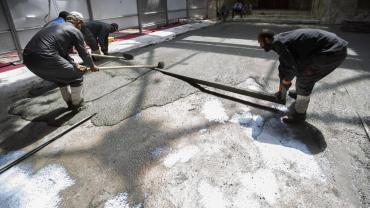

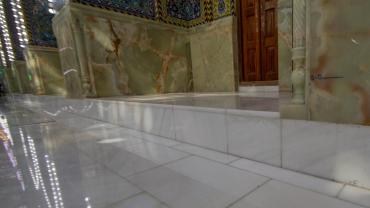

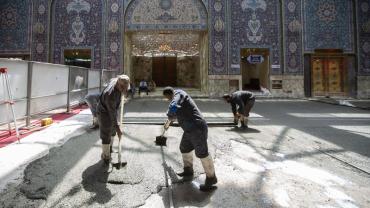

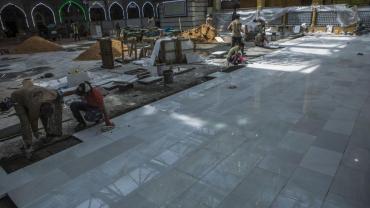

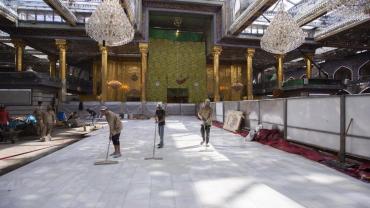

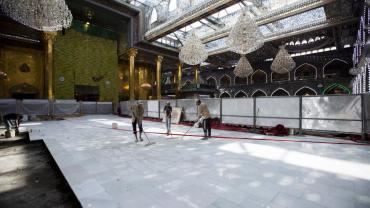

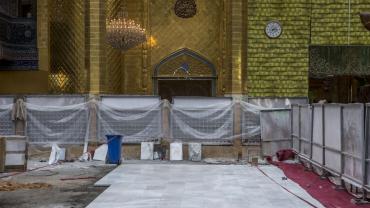

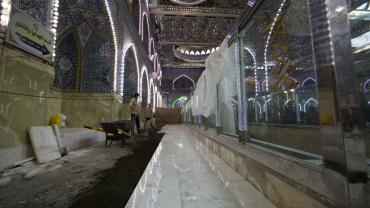

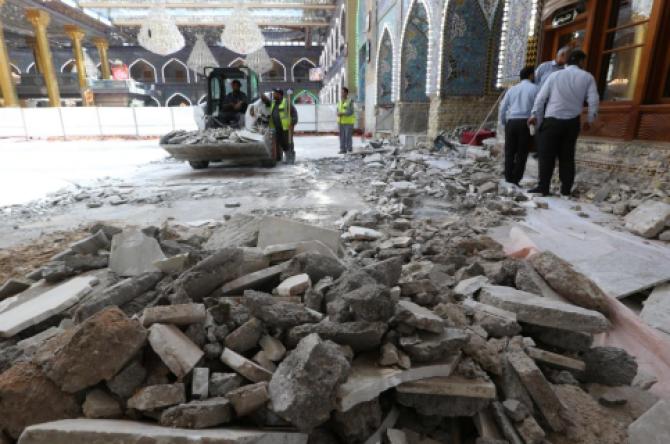

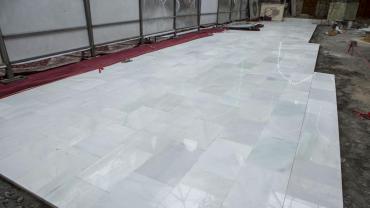

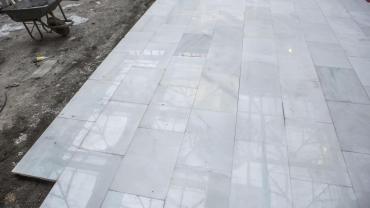

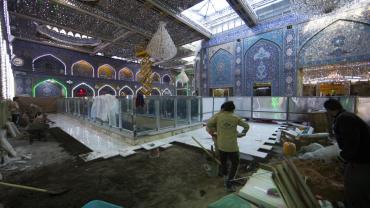

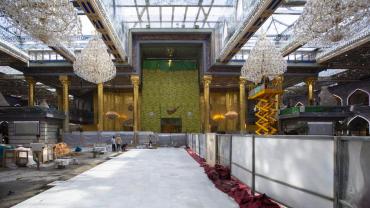

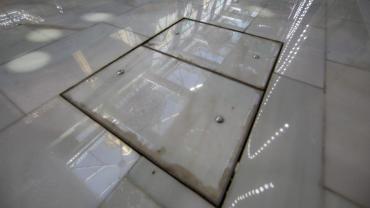

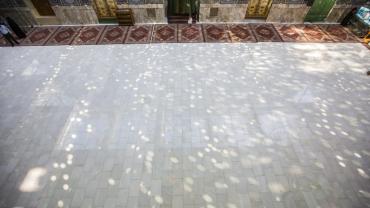

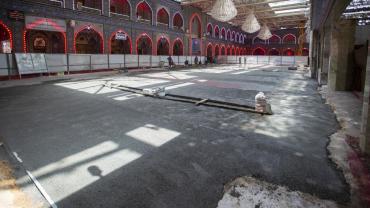

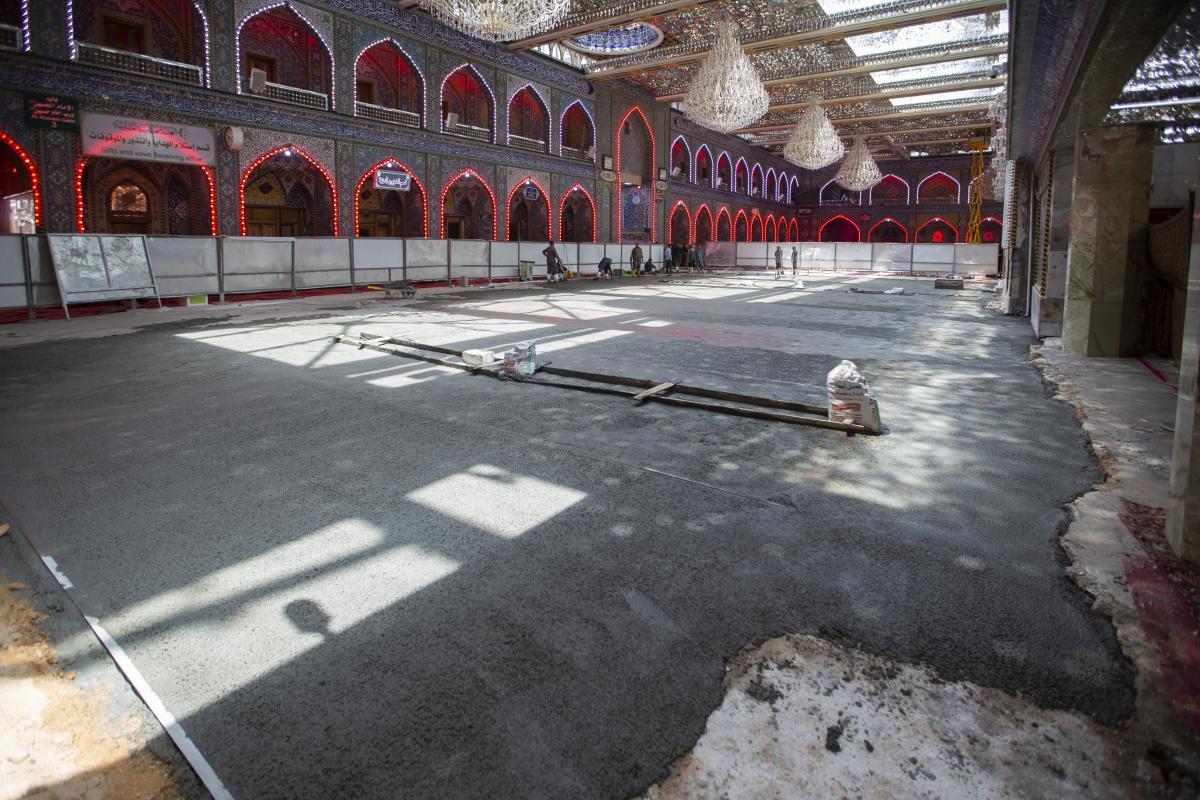

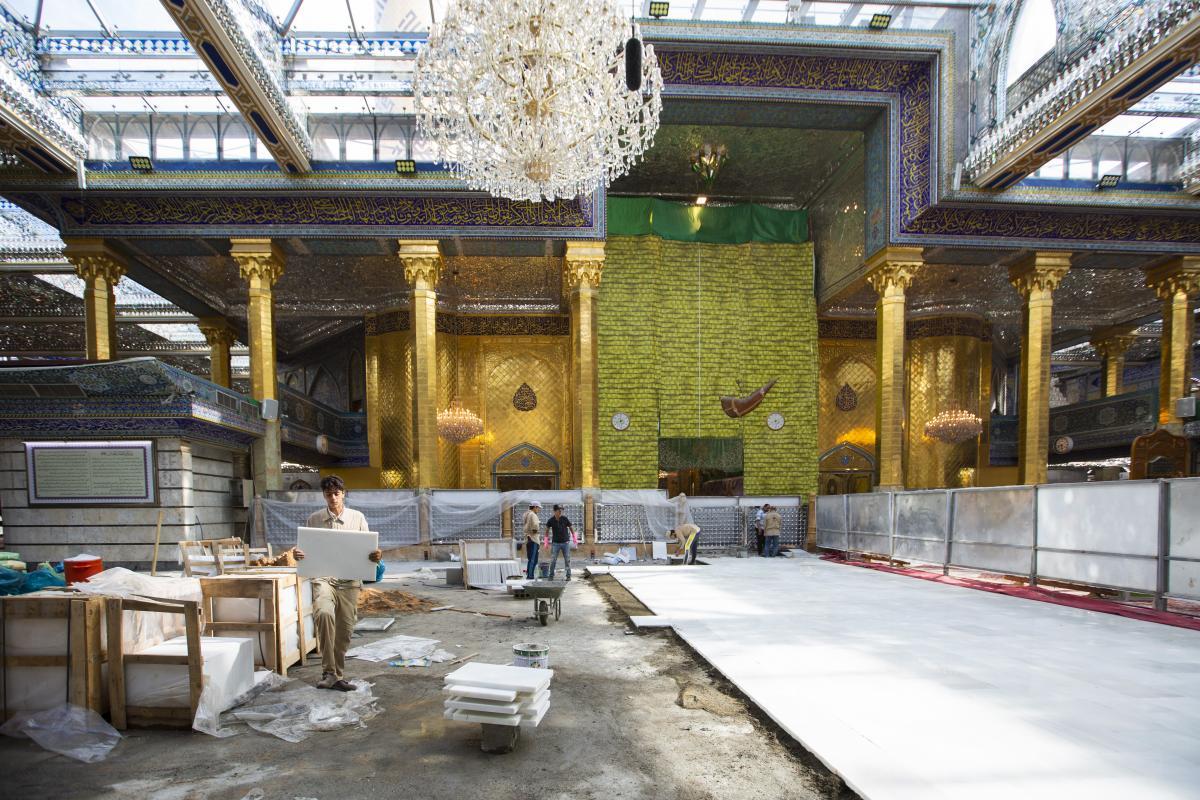

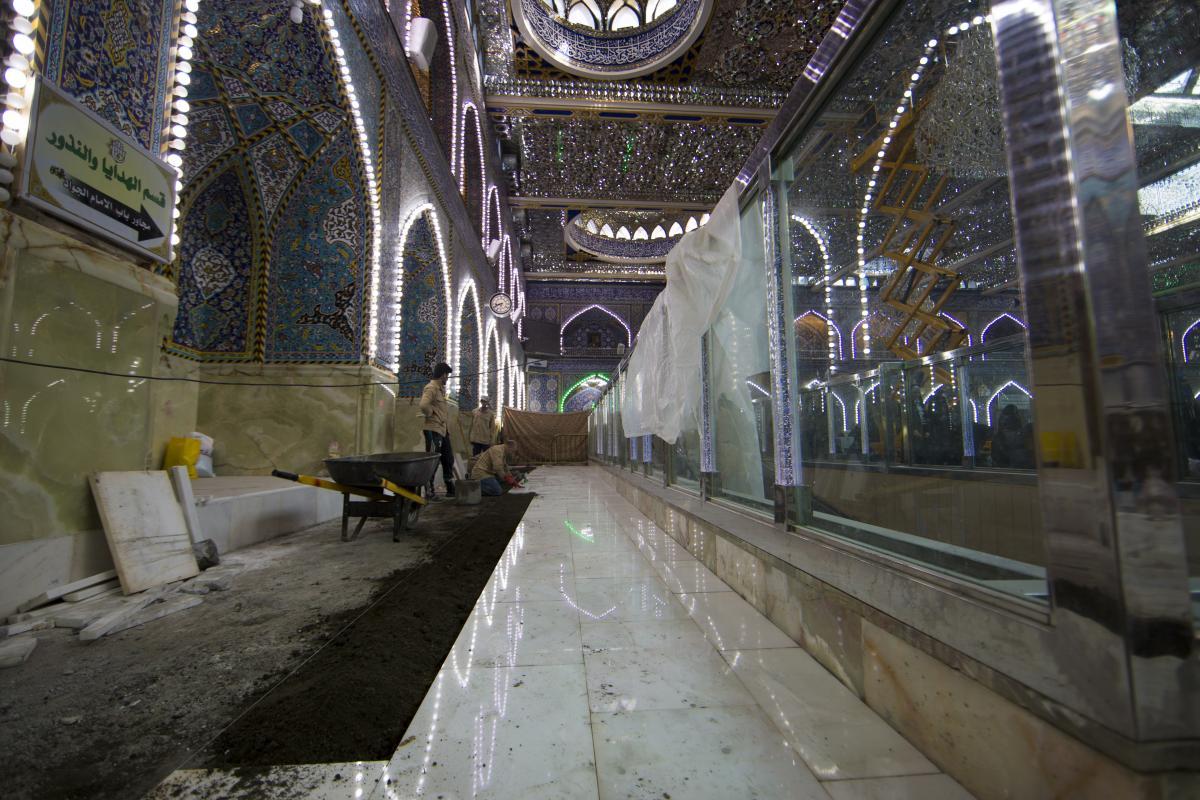

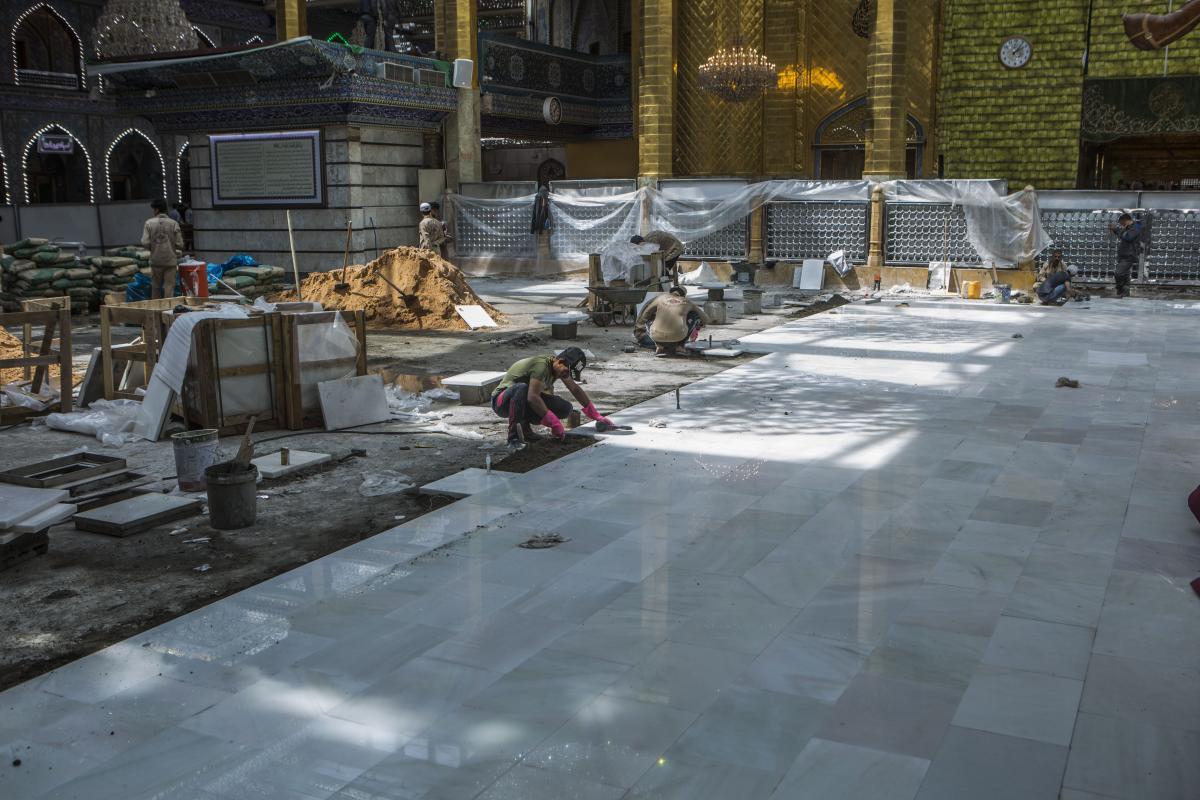

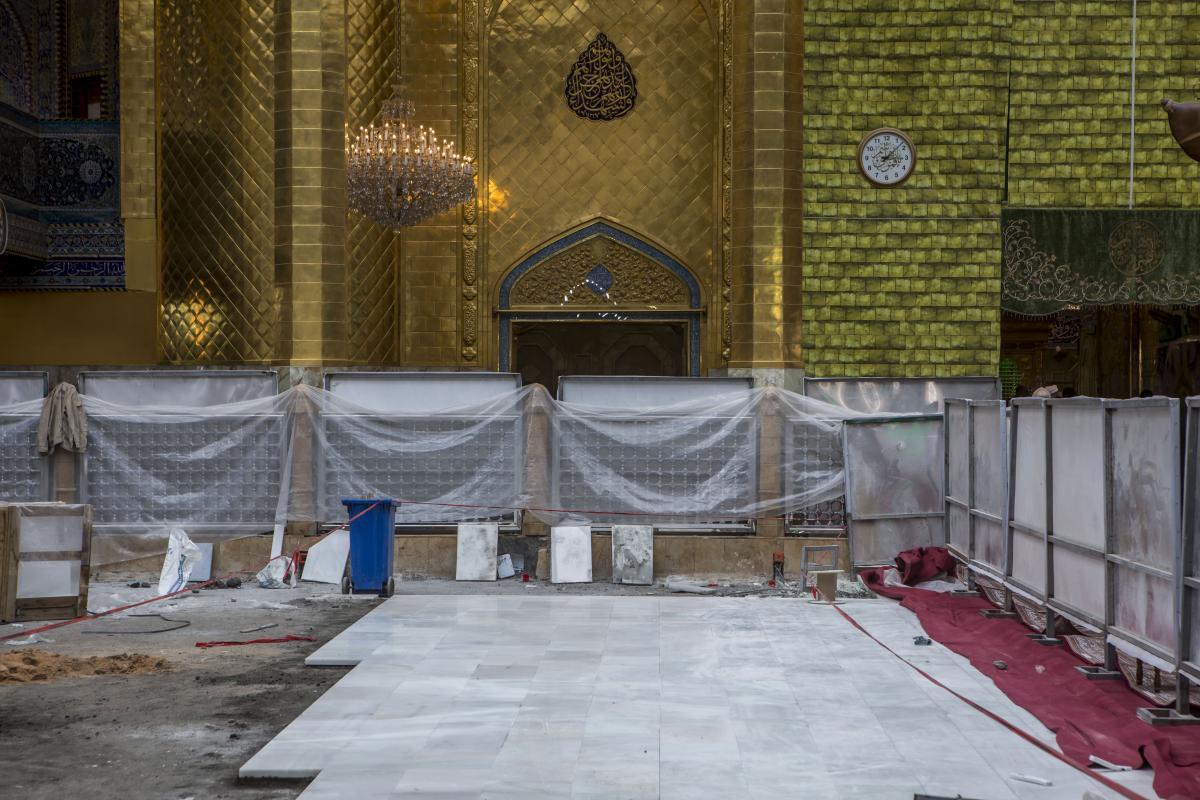

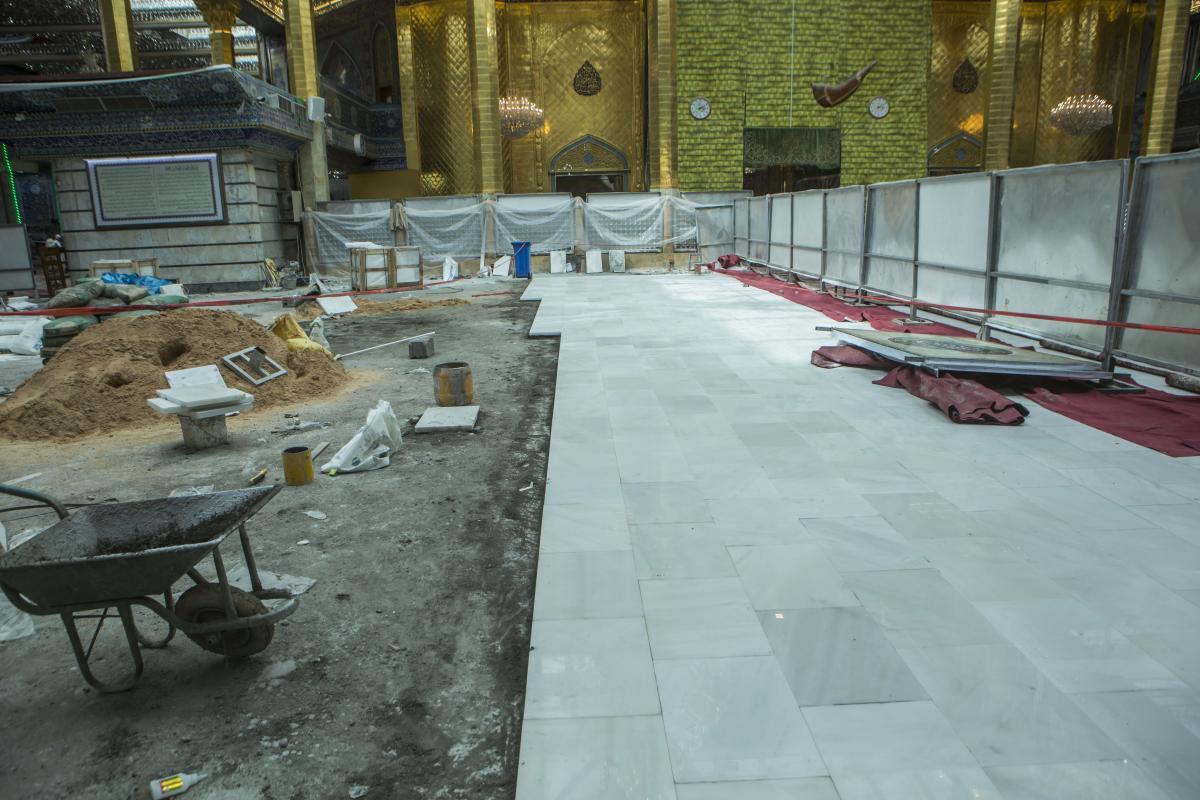

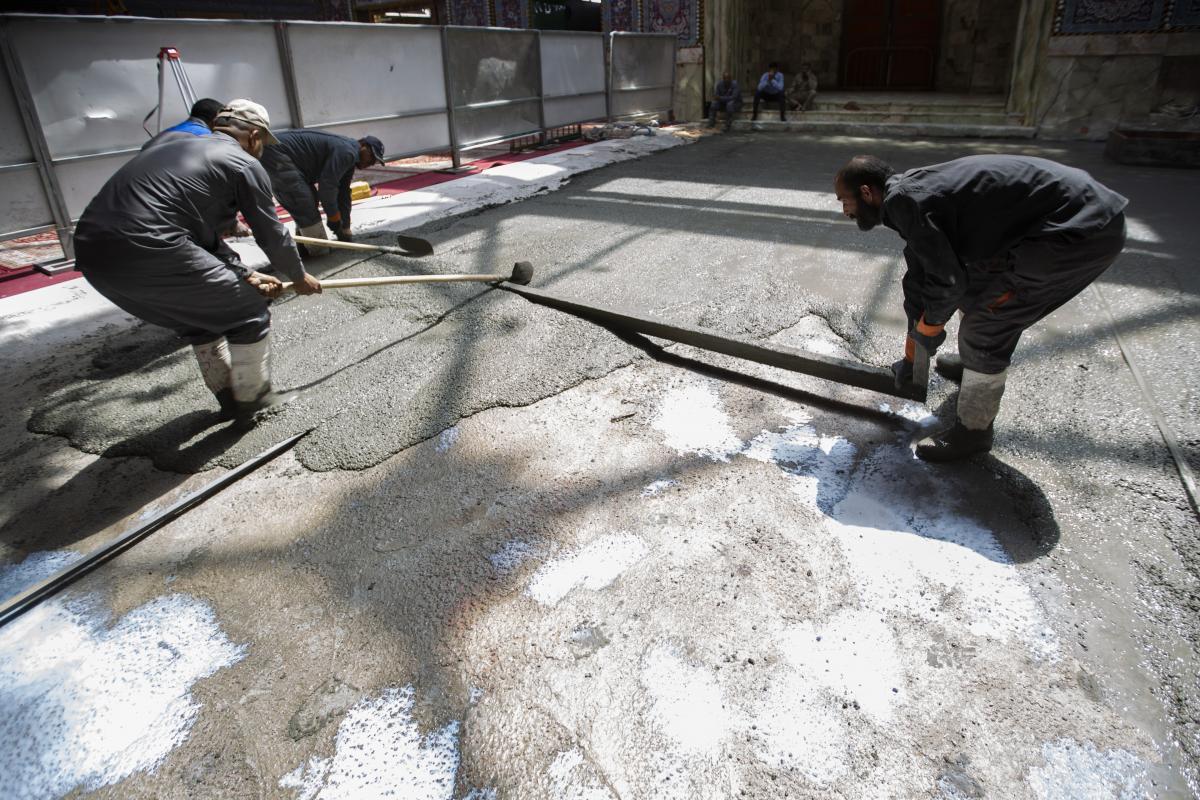

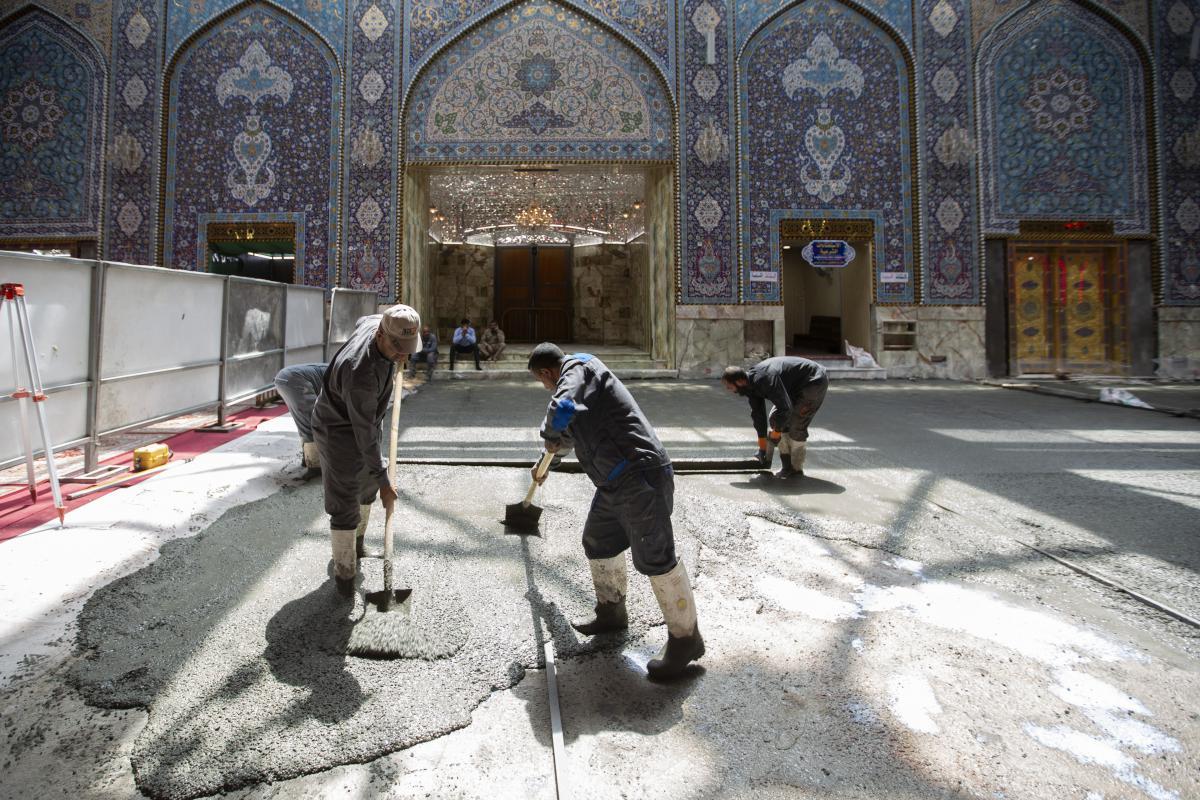

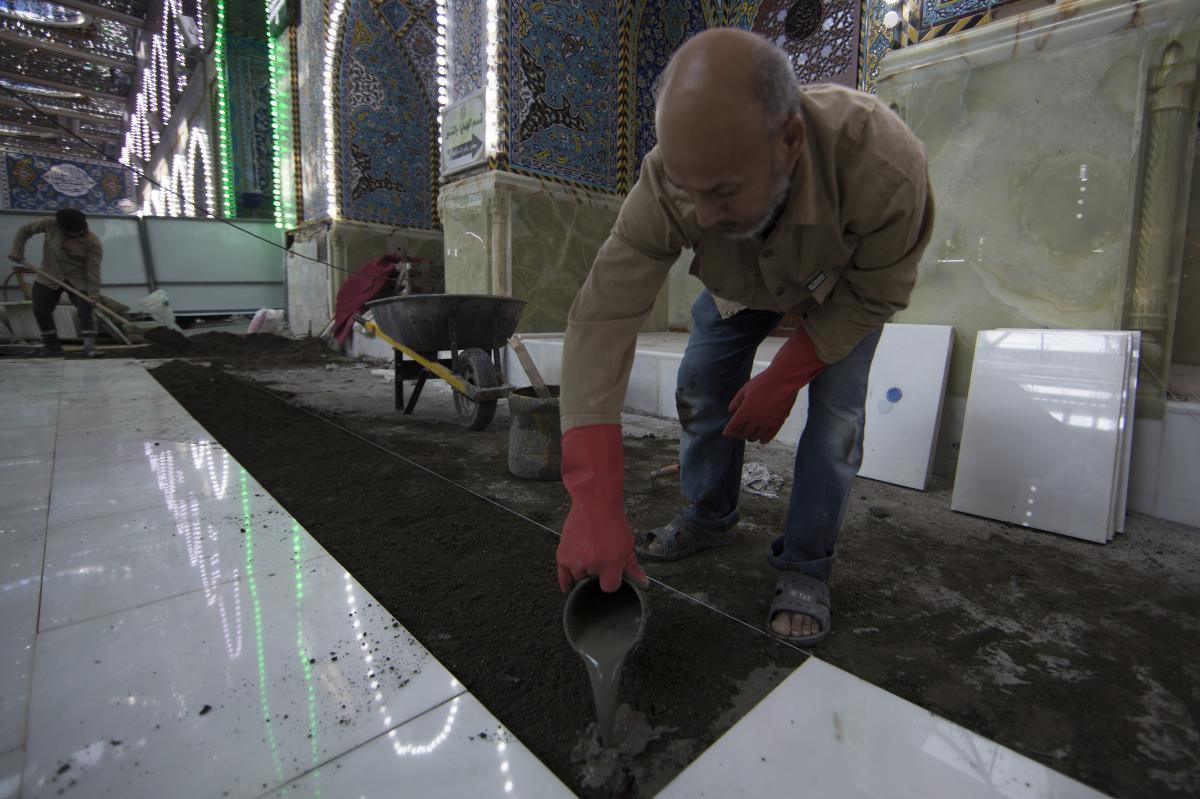

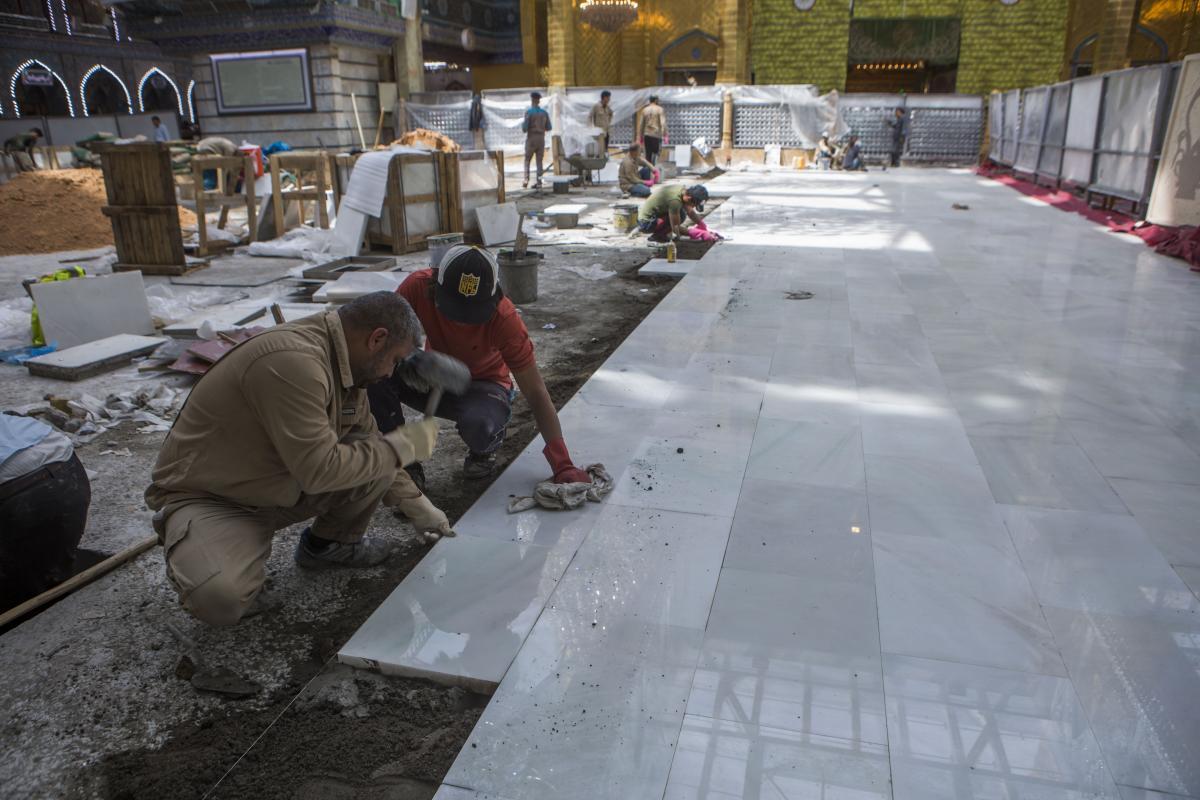

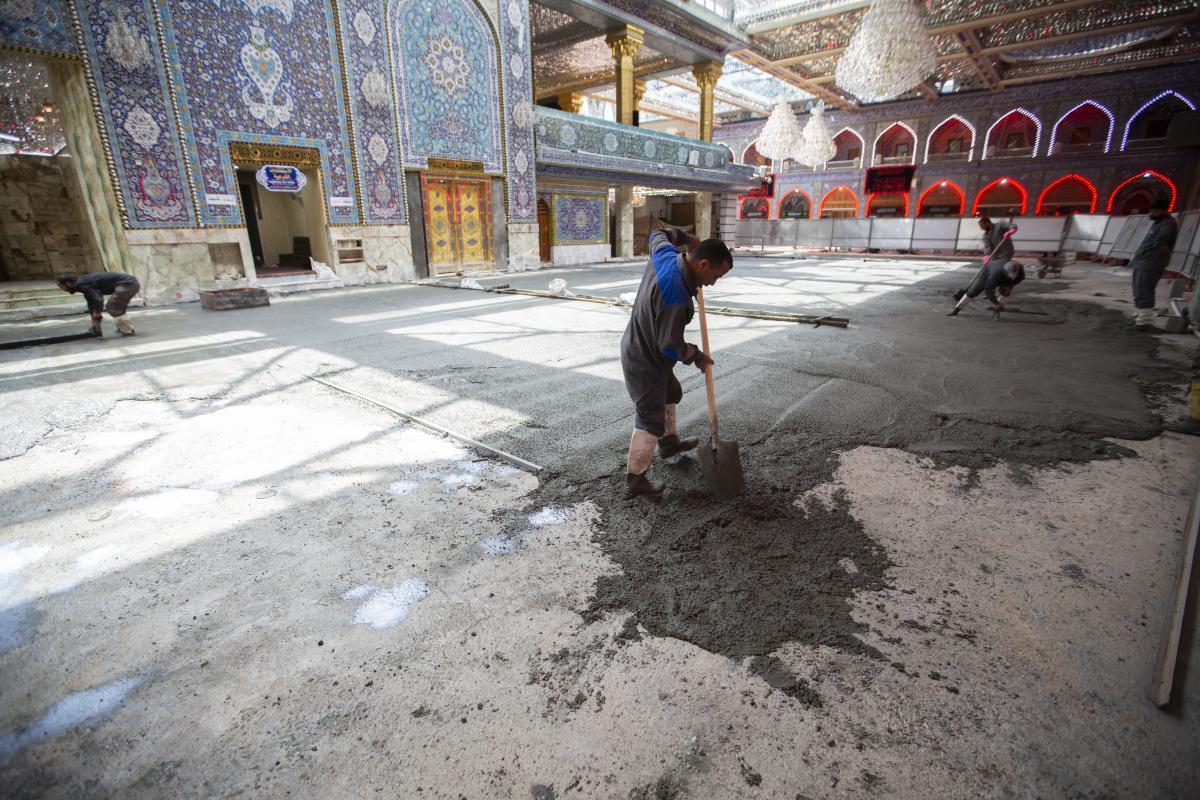

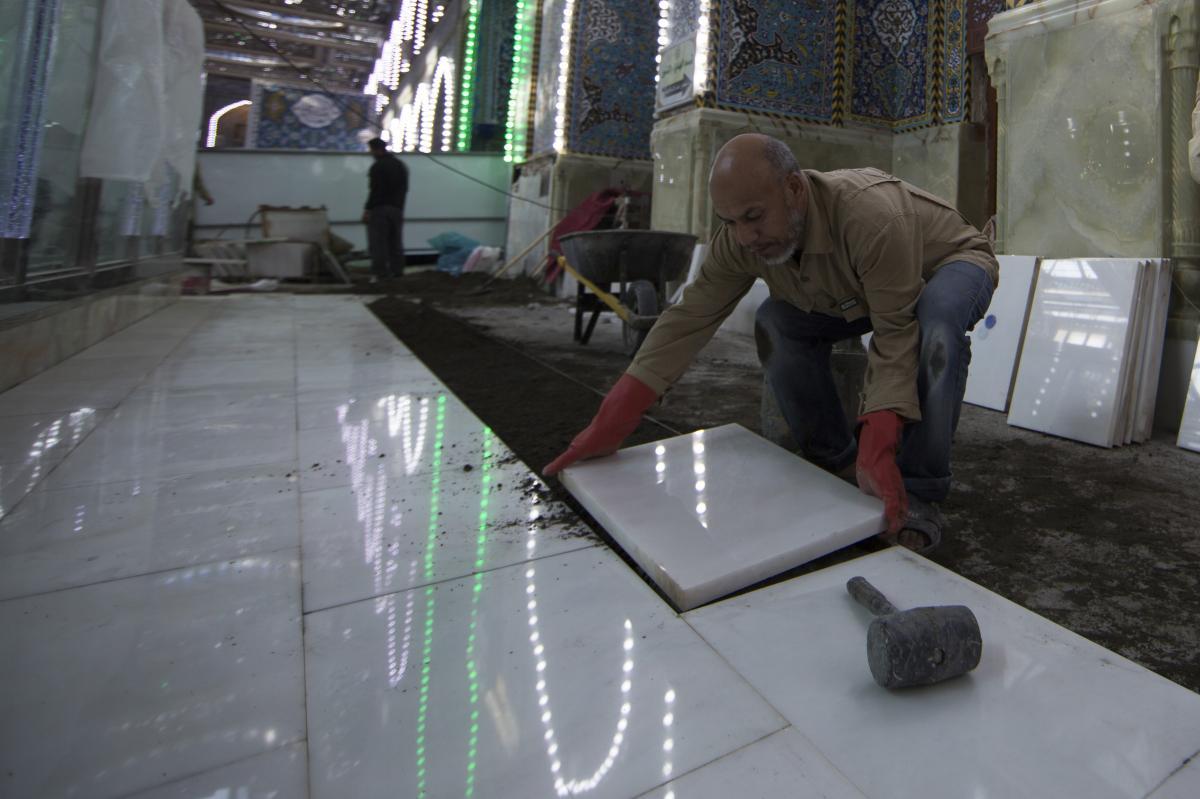

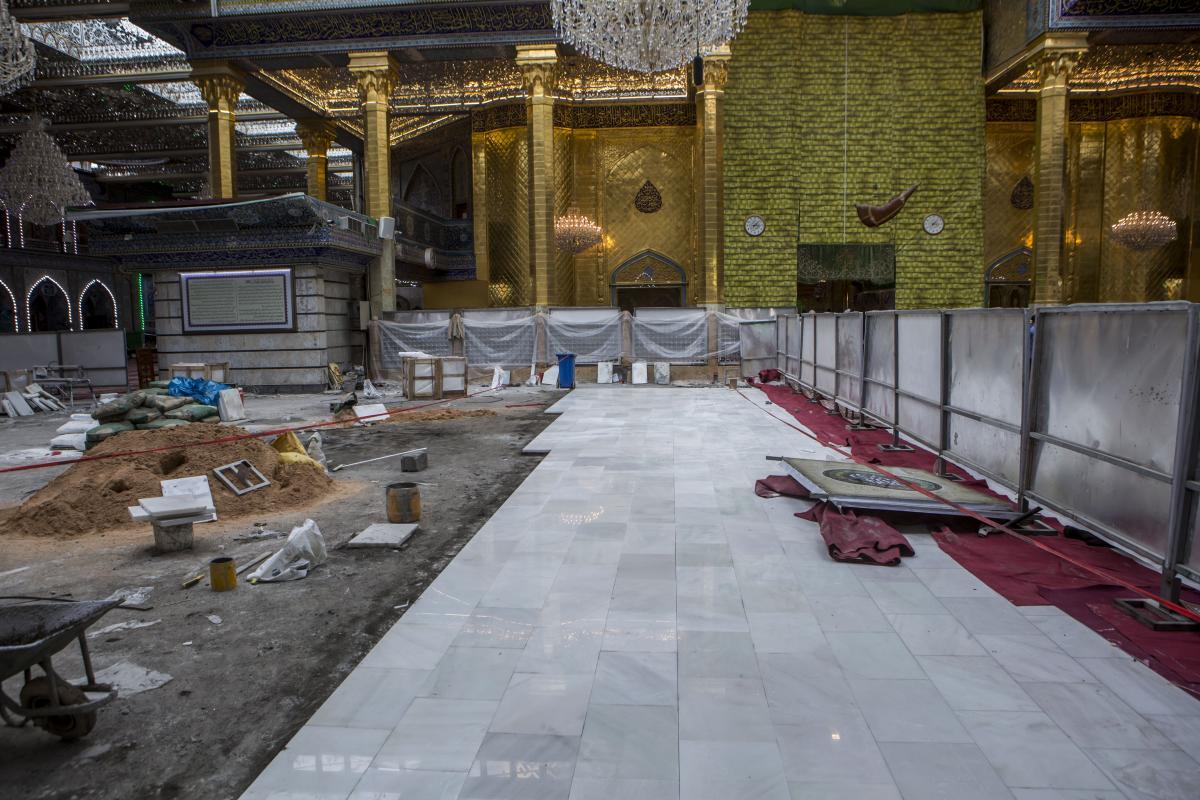

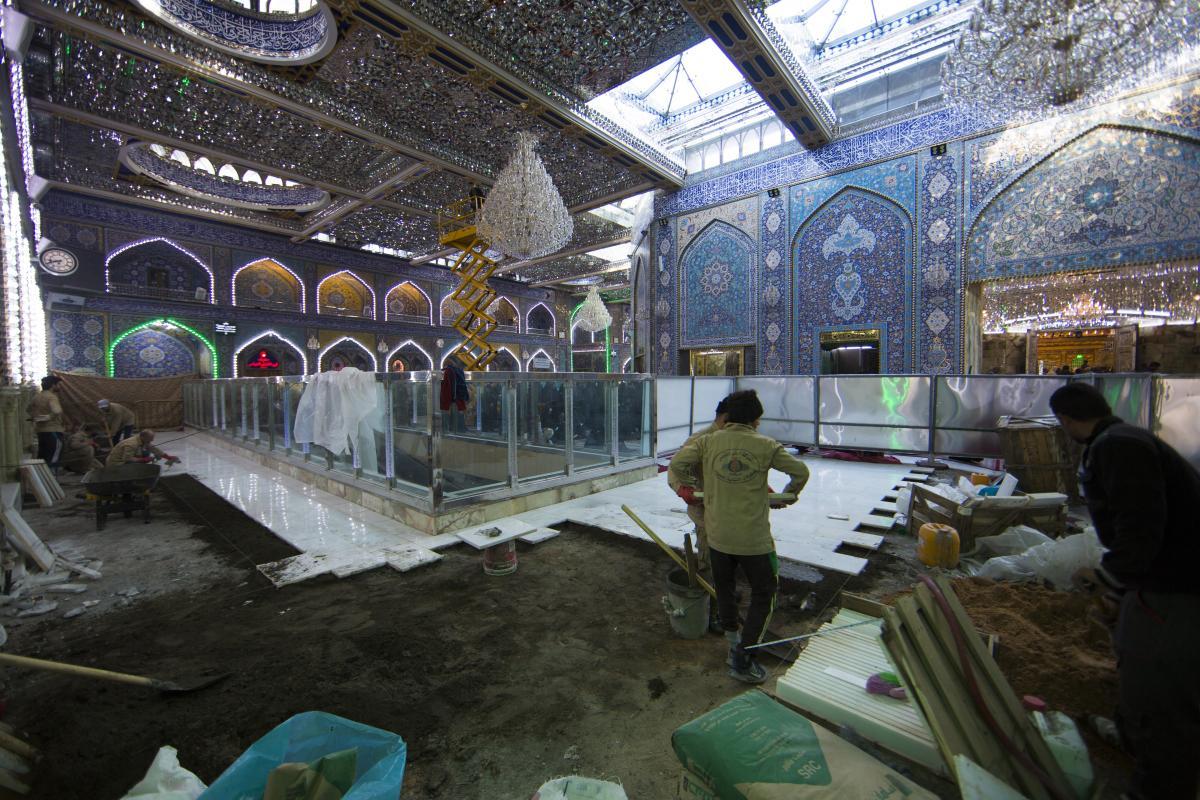

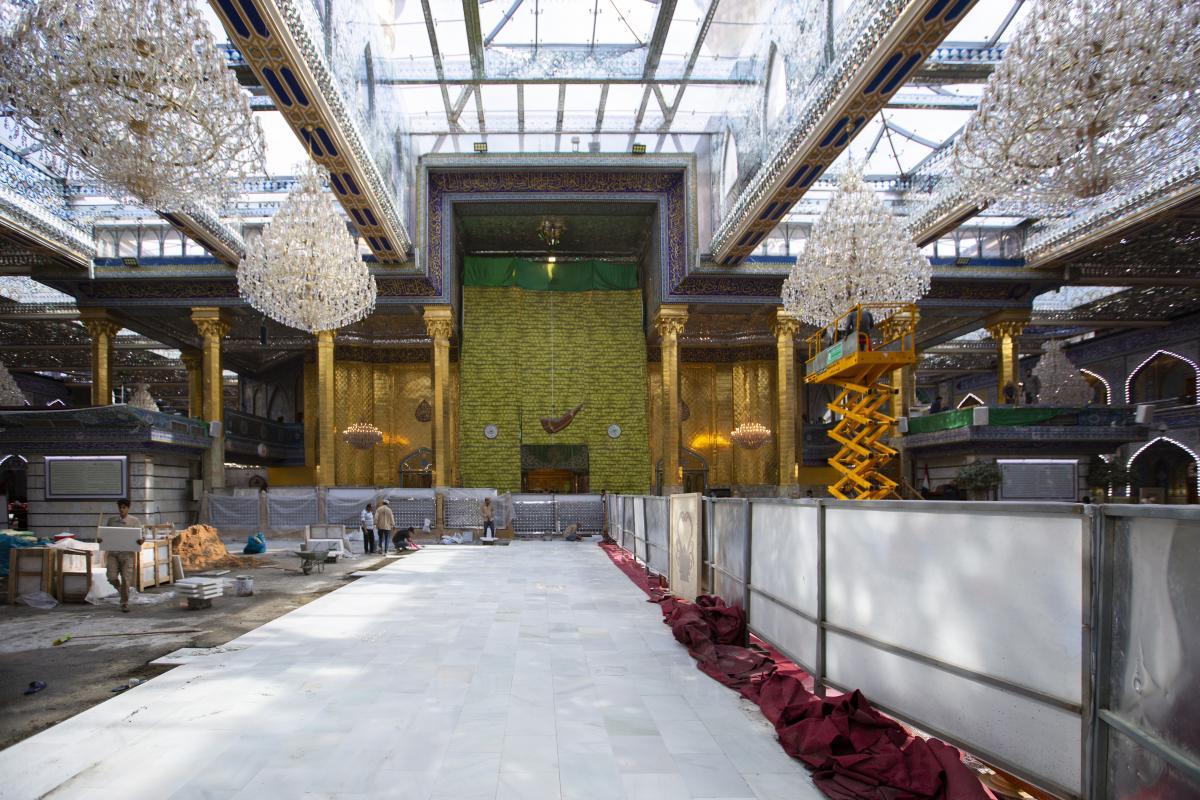

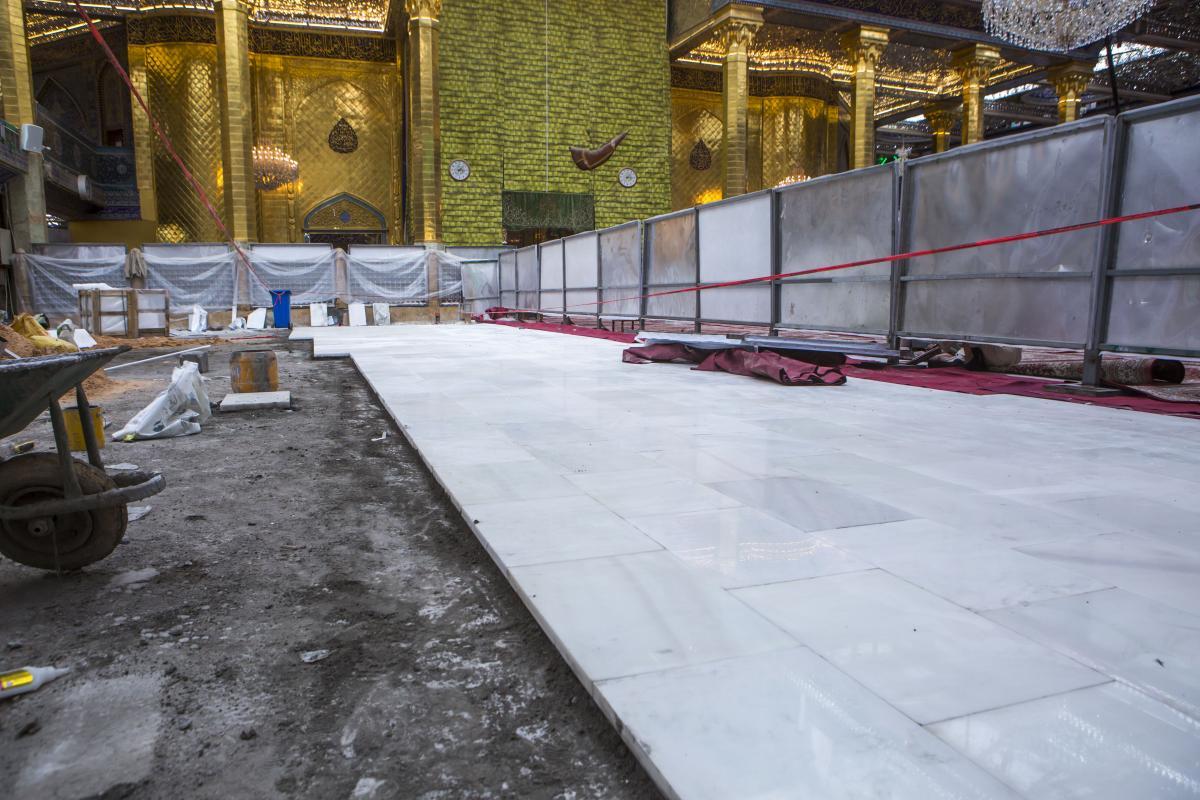

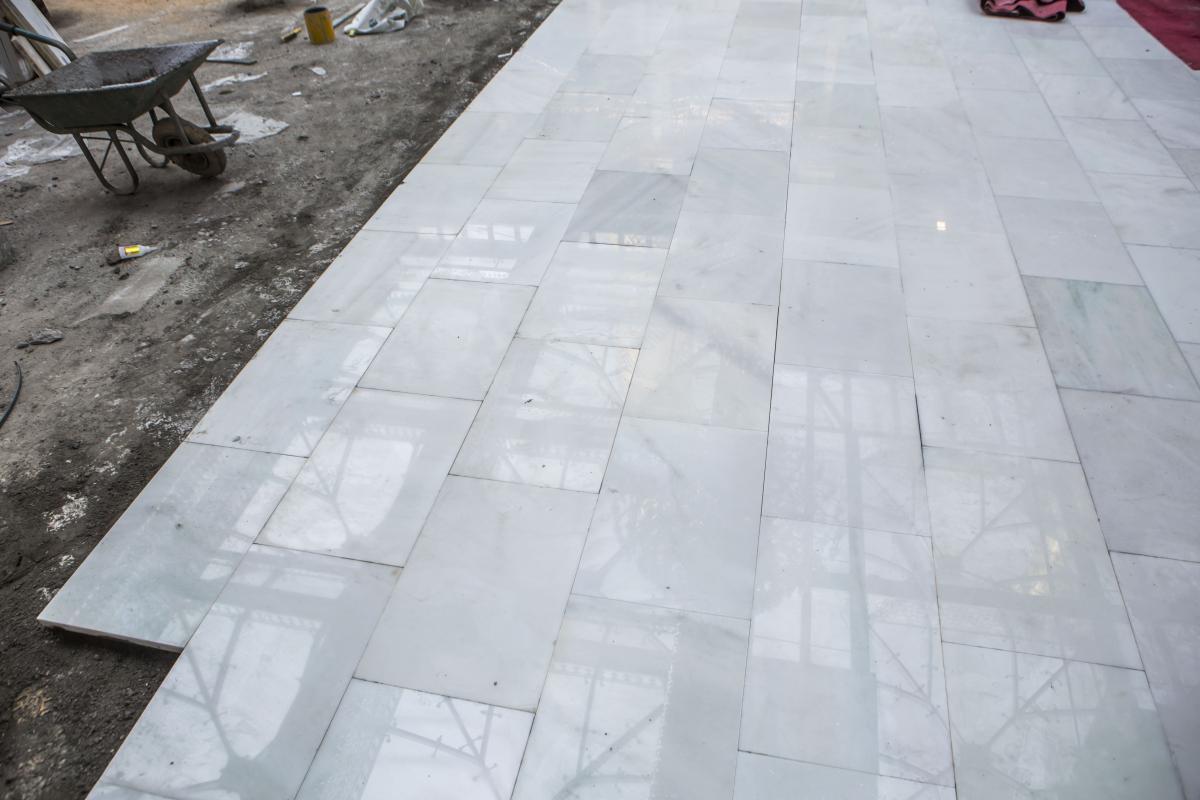

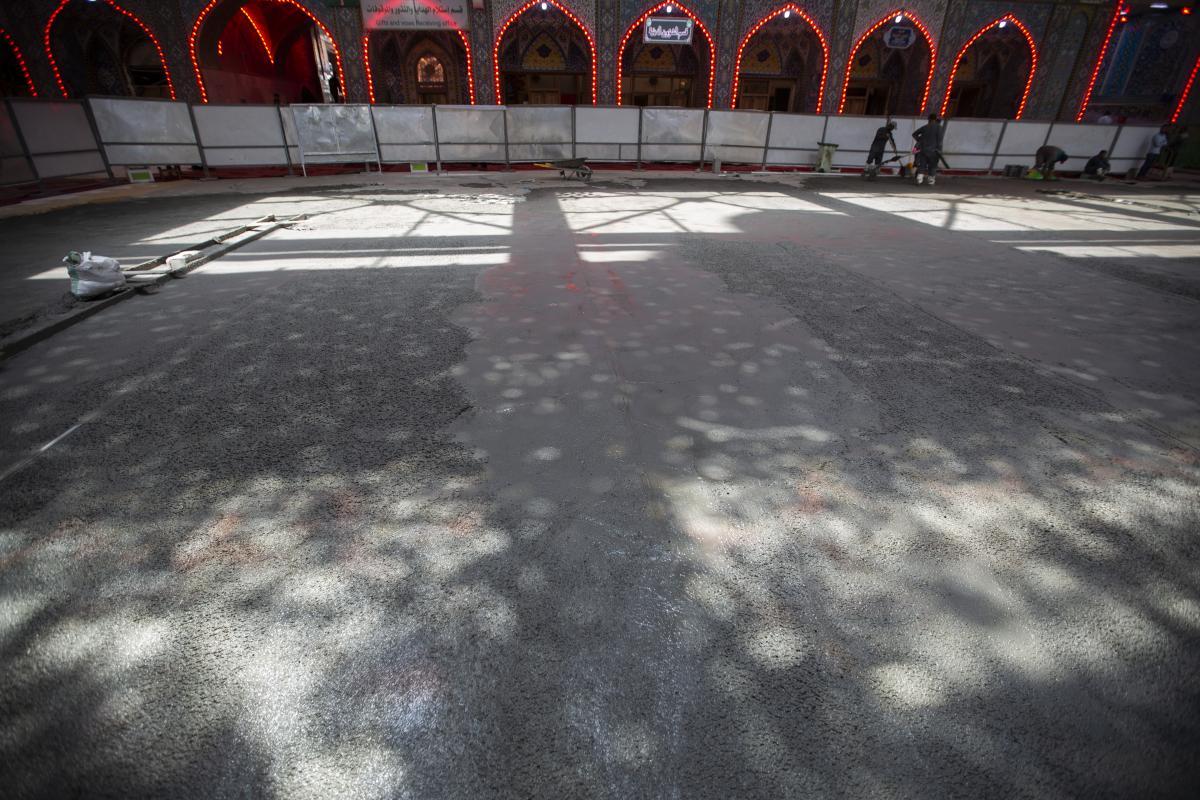

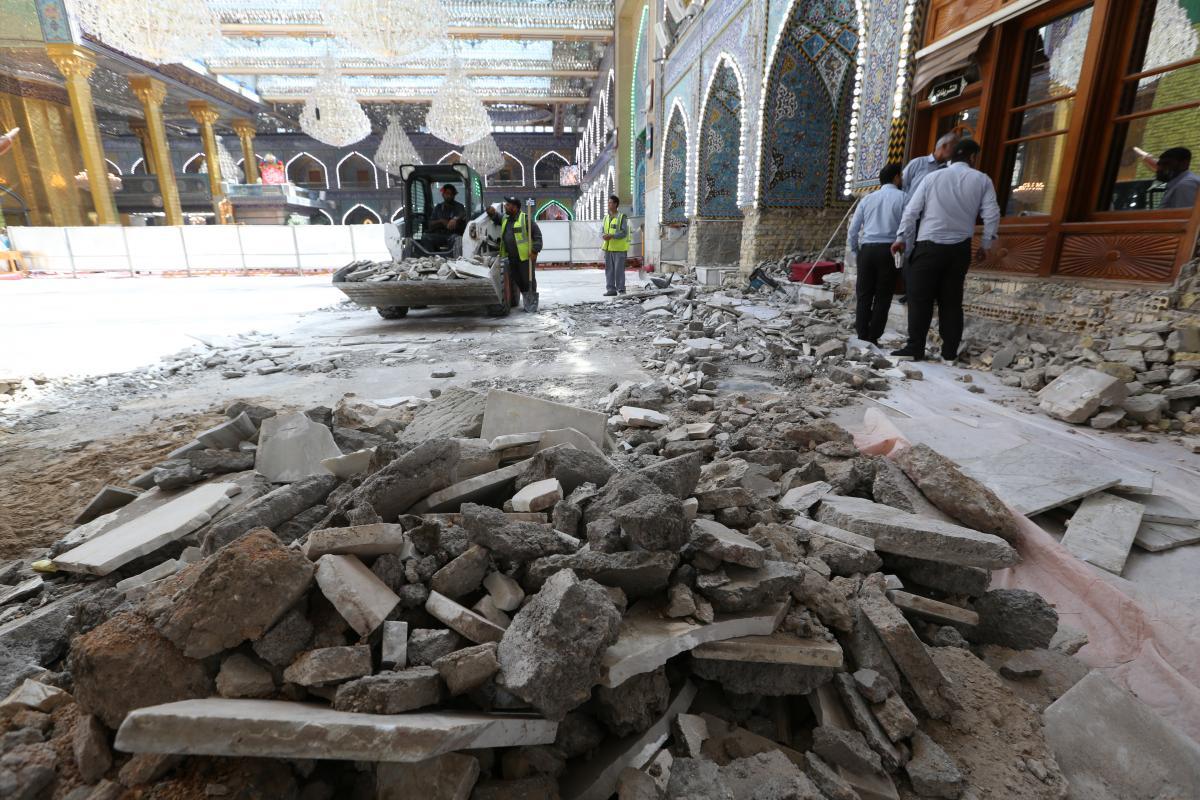

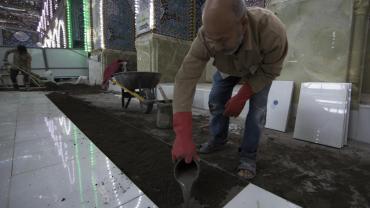

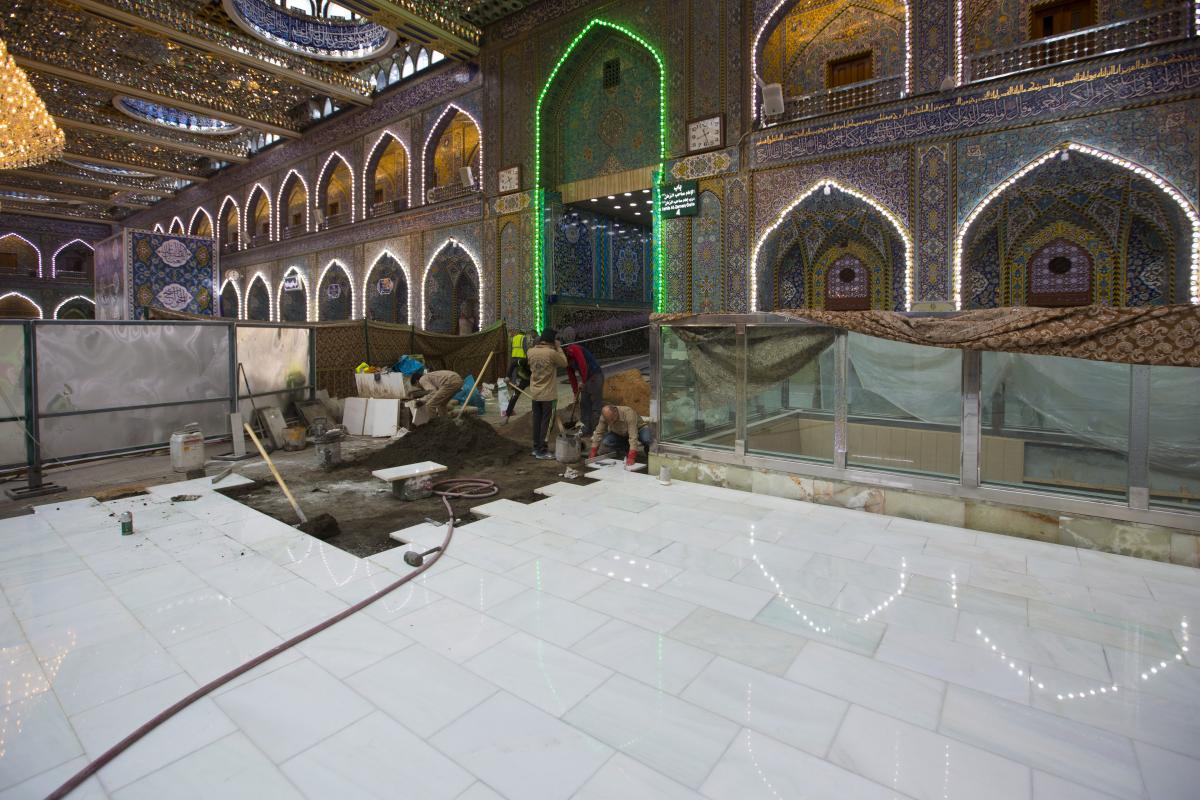

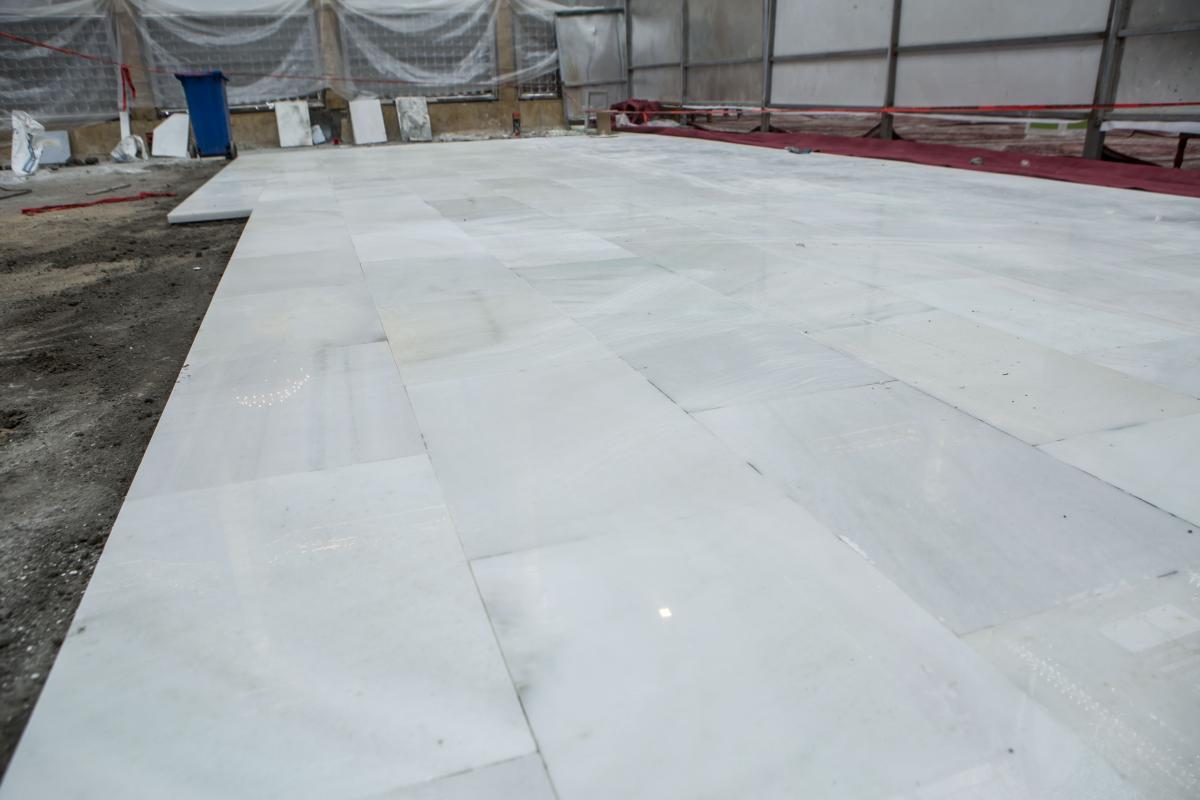

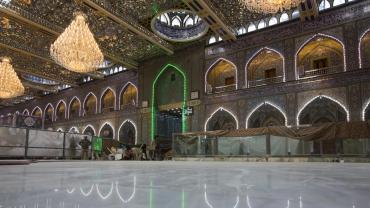

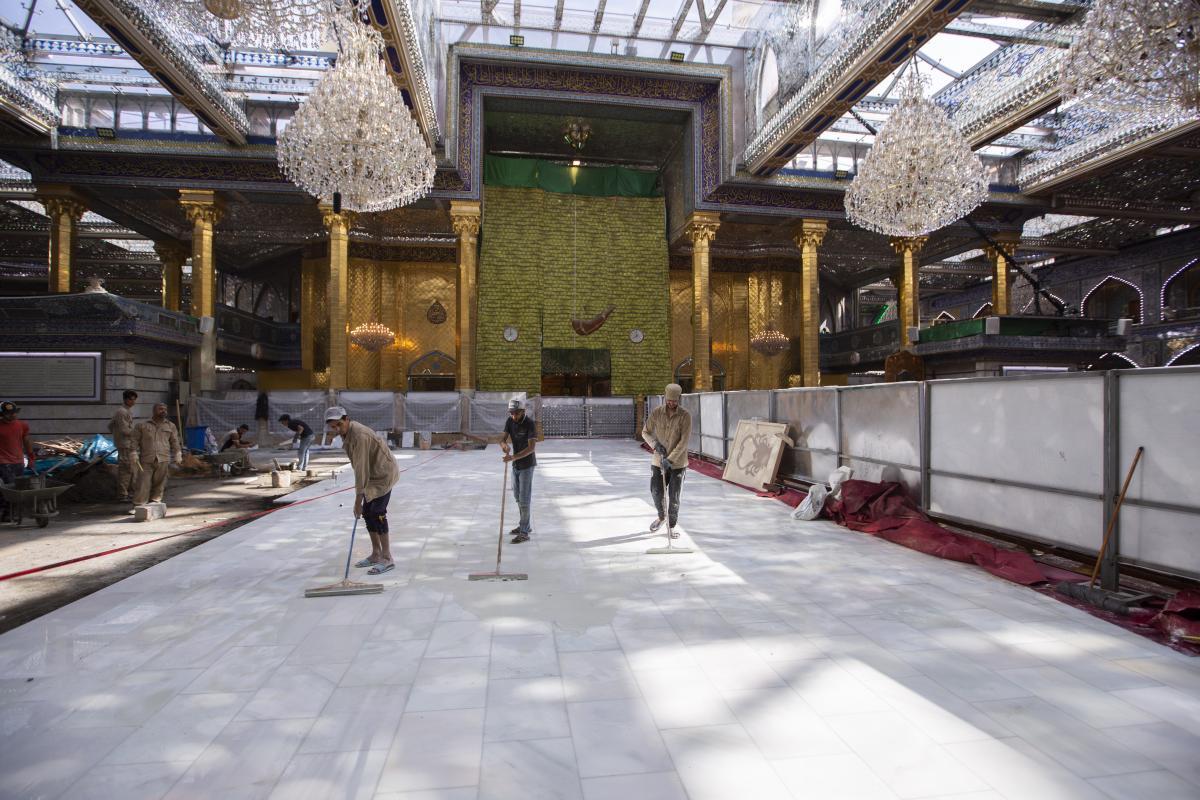

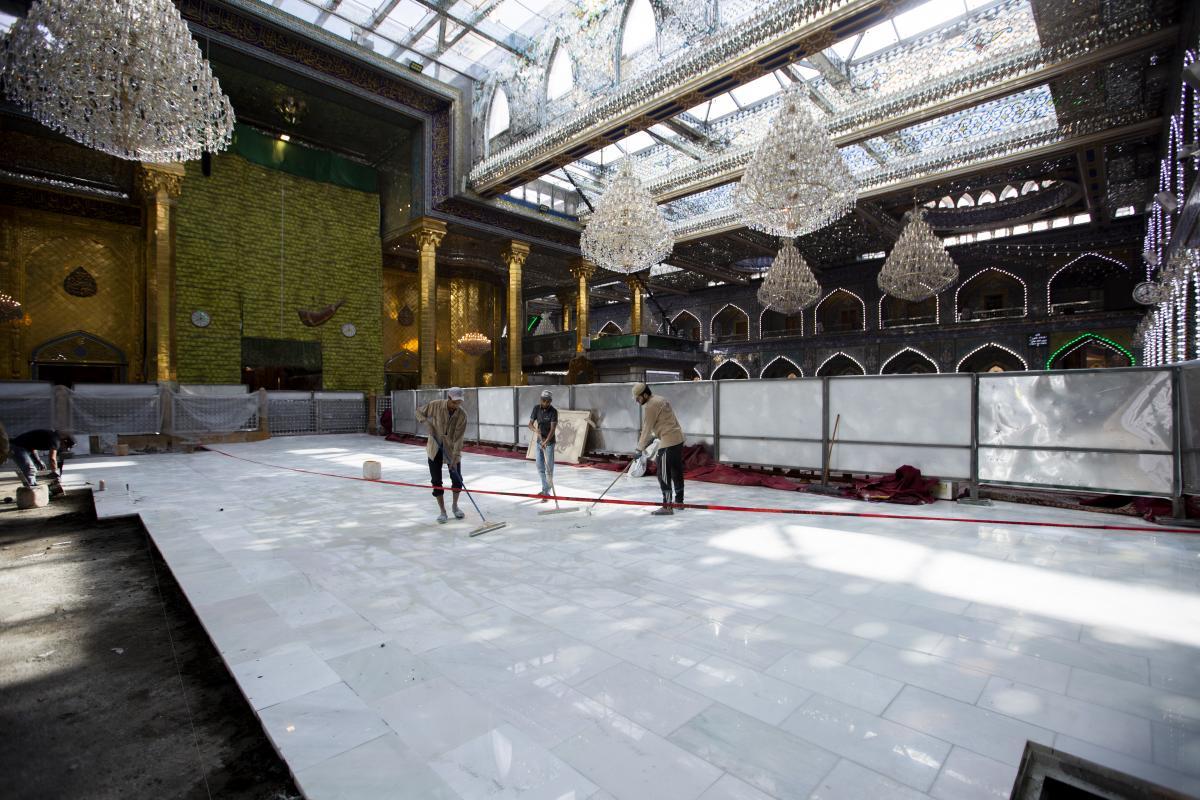

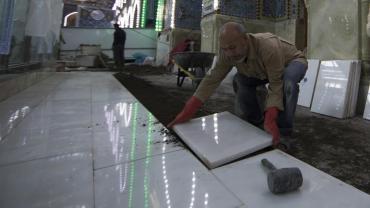

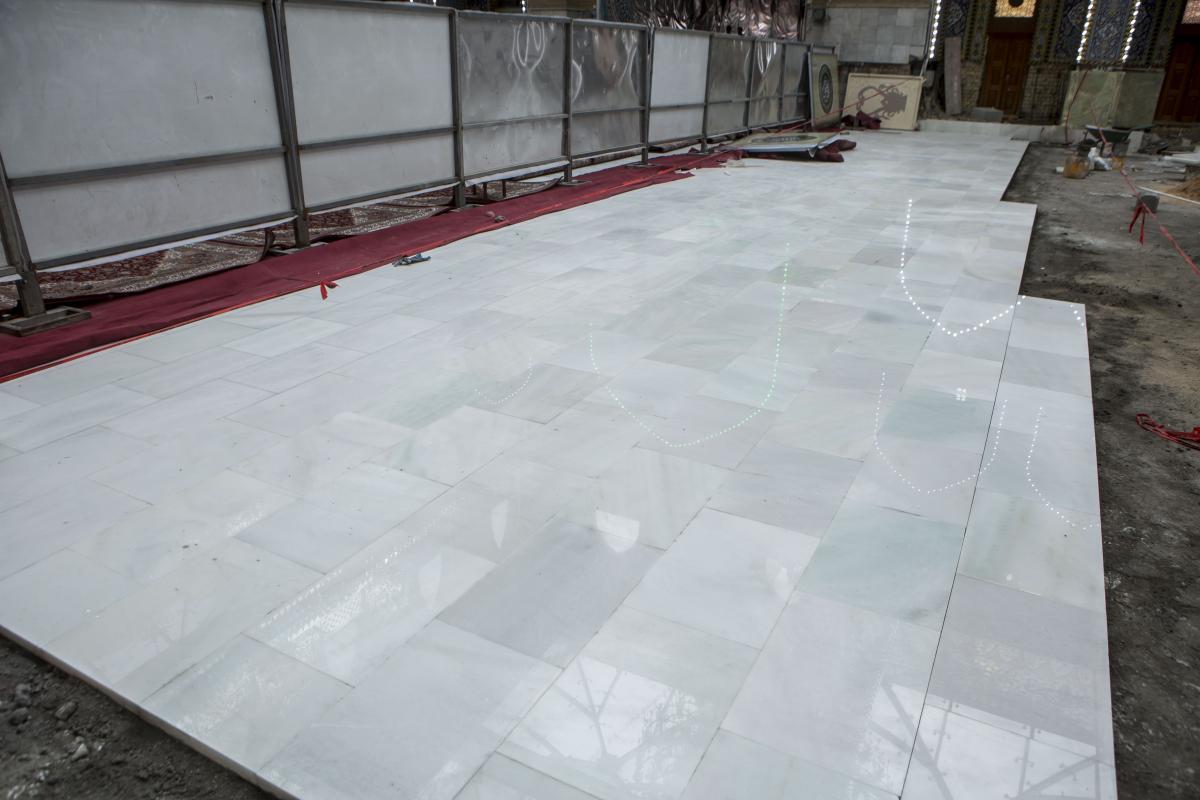

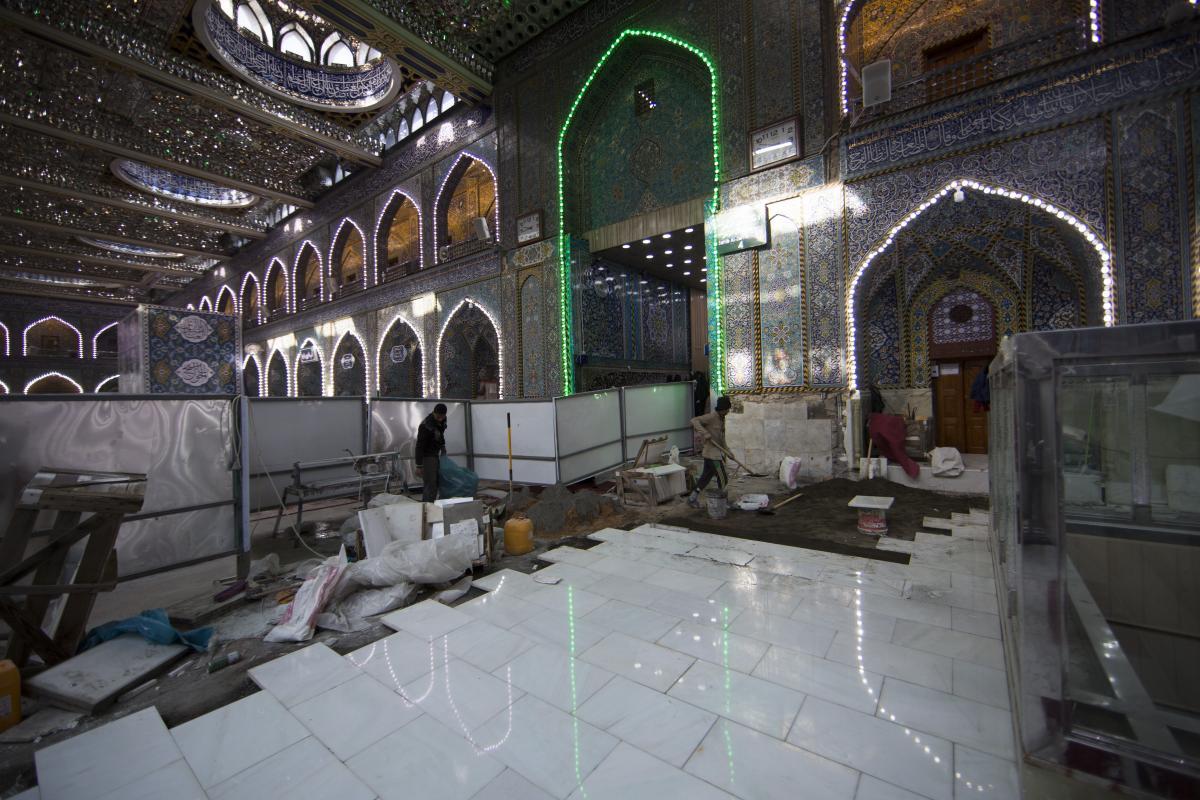

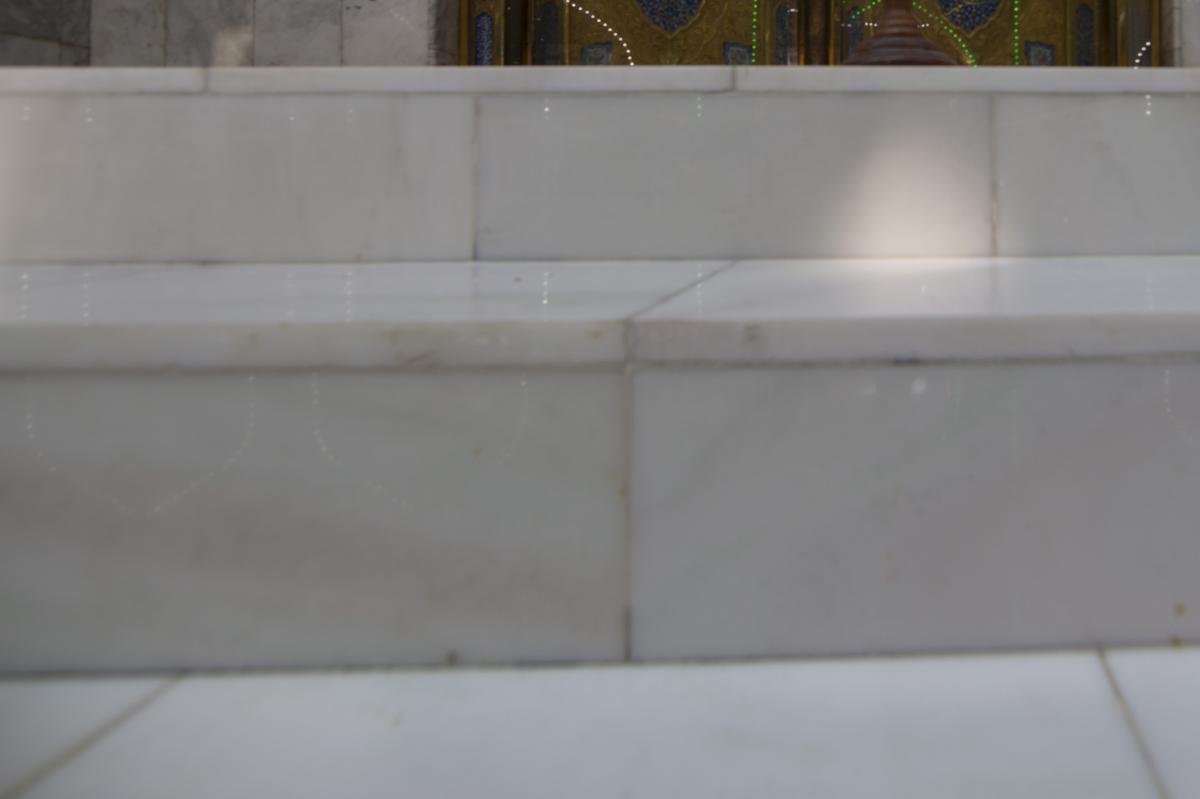

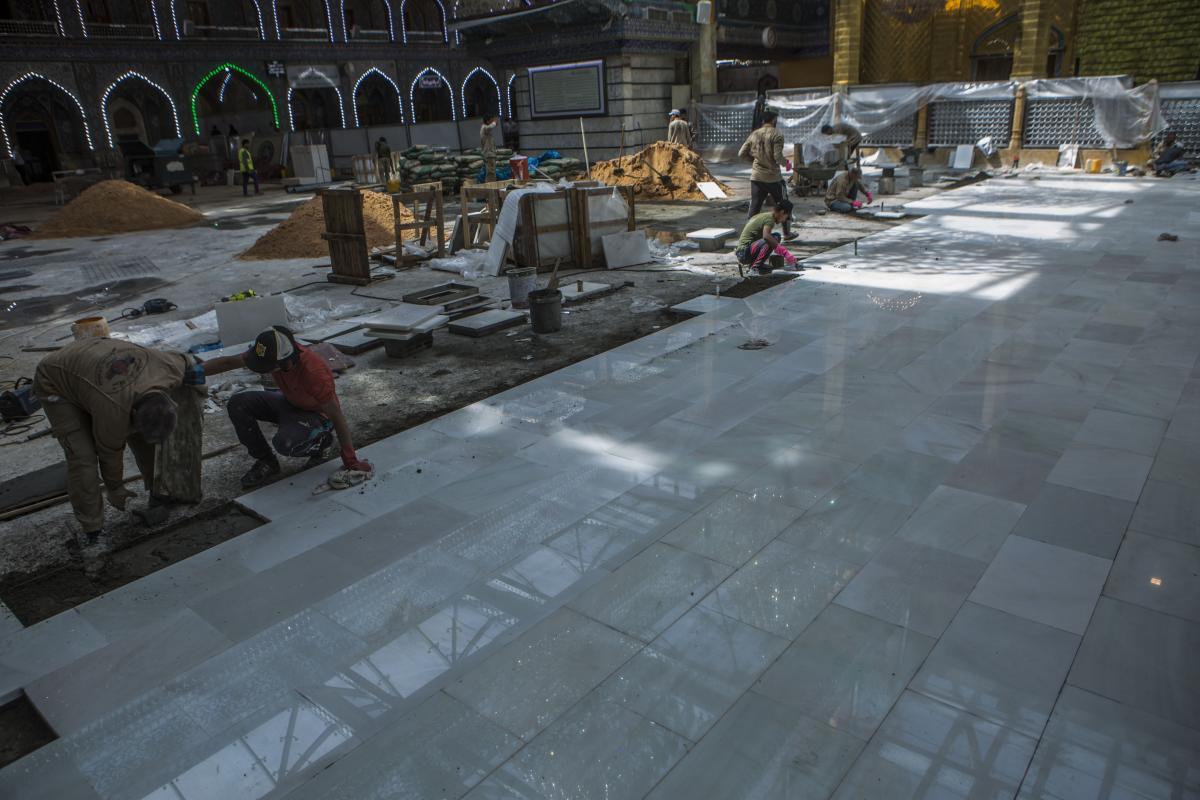

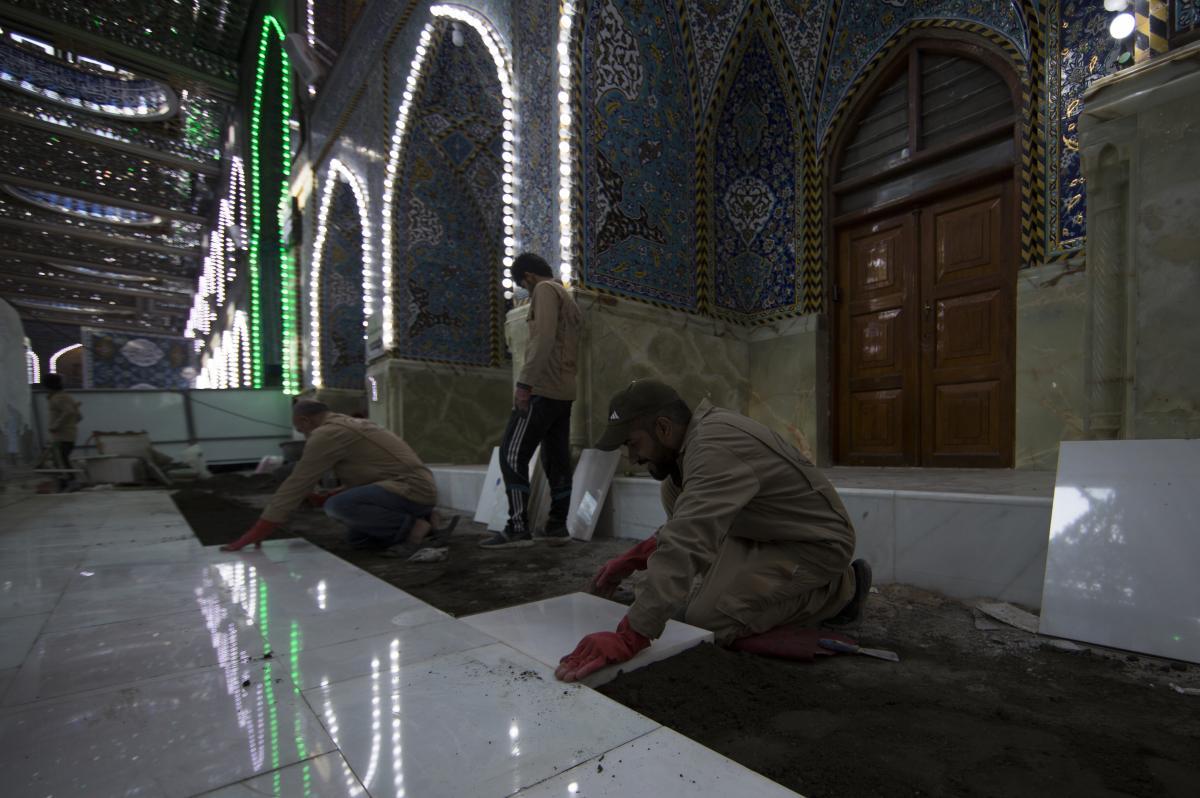

عمليّة الإكساء قسمت الى مراحل وكل مرحلة الى أجزاء ومقاطع فكانت المرحلة الأولى منه هي حرم أبي الفضل العبّاس (عليه السلام) الذي تبلغ مساحته (1000 متر مربع) ، وسبق هذا التقسيم إجراء مسح كامل للمشروع وعمل مخططات خاصة به ، وبنقوش وزخارف متناغمة مع باقي أجزاء العتبة العبّاسية المقدسة لخلق حالةٍ من التناظر والتناغم أن ، أما عن مواصفات المرمر فالمرمر الجديد الذي تم إكساء وتغليف أرضيّة الحرم به هو من نوع (ملتي الاونكس) بقياس 40 سم × 60 سم) وبسمك (3 سم) ، وأجريت عليه عدة فحوصات فنّية وهندسية من ناحية التحمّل وثباتيّة اللون والسمك إضافة الى مواصفات أخرى جعلت هذه القطع المرمرية غاية في الجمال والروعة.. يُشار الى أنه قد سبقت عمليّة الإكساء أعمال أولية منها: - رفع المرمر القديم. - رفع أجزاء الخرسانة القديمة وإصلاح المتضرر منها. - معالجة الأرضيّة وتشققاتها باستخدام مواد خاصة. - صب أرضية خرسانية تكون ممهدة للإكساء وبخرسانة ذات مواصفات خاصة ومعالجة بمواد إنشائية تُساعد على إلتصاقها بالأرضيّة القديمة وأخرى تمنع الرطوبة وغيرها. - عمل شبكة حديدية ووضعها تحت الصب الخرساني عمل شبكة أرضية لمنظومات تصريف المياه والإتصالات والحريق والإنذار ، وربطها بالصحن الشريف لترتبط بدورها بالمنظومات الرئيسية للعتبة العباسية المقدسة.
قسم المشاريع الهندسيّة وقسم الصيانة الهندسيّة في العتبة العبّاسية المقدّسة.
