المشاريع الزراعية والحيوانية
كربلاء المقدسة- الطريق الرابط بين كربلاء وقضاء عين التمر

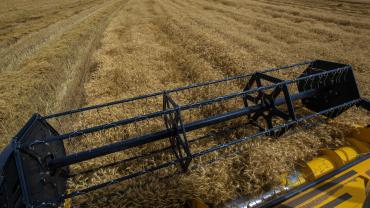

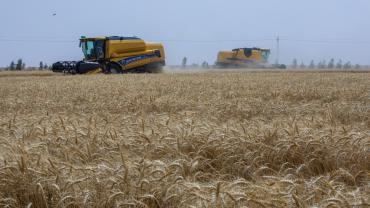

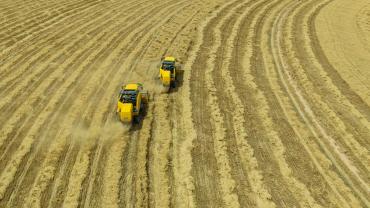

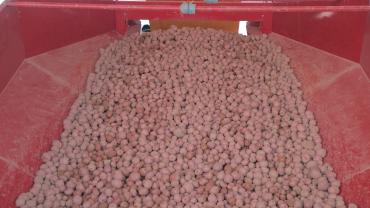

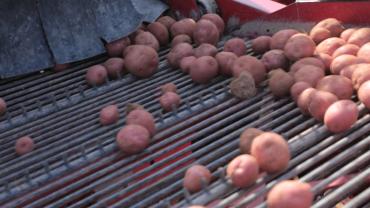

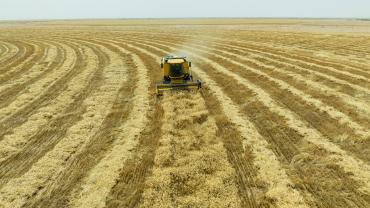

أحد المشاريع الكبيرة التي شرعت العتبة العباسية المقدسة بتنفيذها وهو مشروع متعدد الفوائد لإنتاج المحاصيل الزراعية الاستراتيجيّة مثل ( الحنطة والشعير والبطاطا والنخيل...) ، بالإضافة الى محاصيل أخرى ذات أهمية وفائدة للعائلة العراقية ، وبما يسهم في دعم المنتج الوطني وإعادة الهوية الزراعية له.
- مكافحة ظاهرة التصحر من خلال استثمار الأراضي الزراعية الصحراوية. - تنمية الواقع الزراعي. تحسين الواقع البيئي للمحافظة. توفير فرص عمل لتشغيل الأيادي العاملة. - رفد السوق المحلية بنوعيّاتٍ جيّدة من المحاصيل الزراعية والحقليّة دون الاعتماد على المستورد. - تفعيل الاعتماد على الطاقة النظيفة ( الخلايا الشمسية). - نشر الوعي لدى المزارعين بترشيد استهلاك المياه باستخدام تقنيات الري الحديثة.

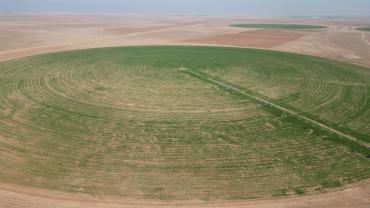

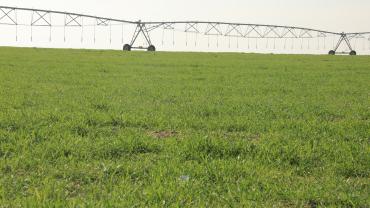

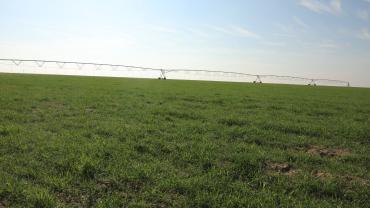

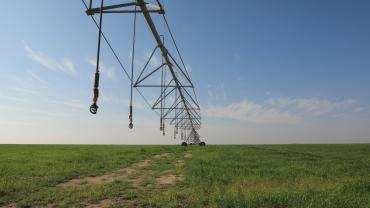

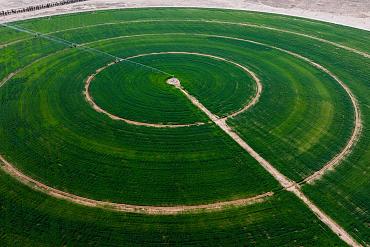

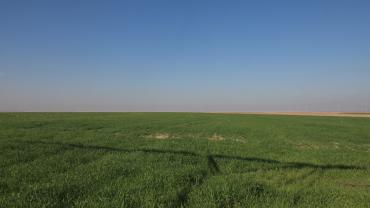

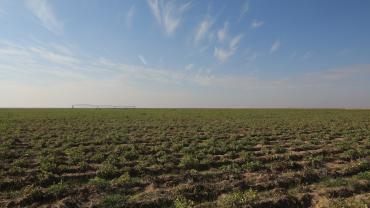

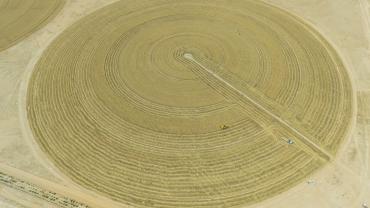

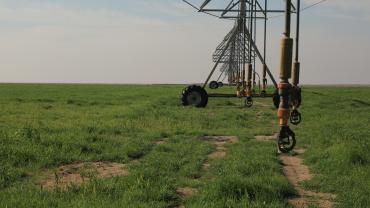

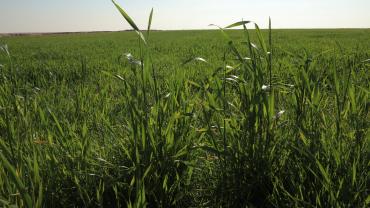

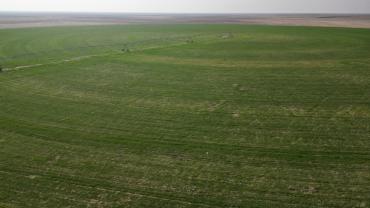

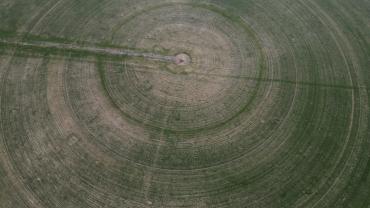

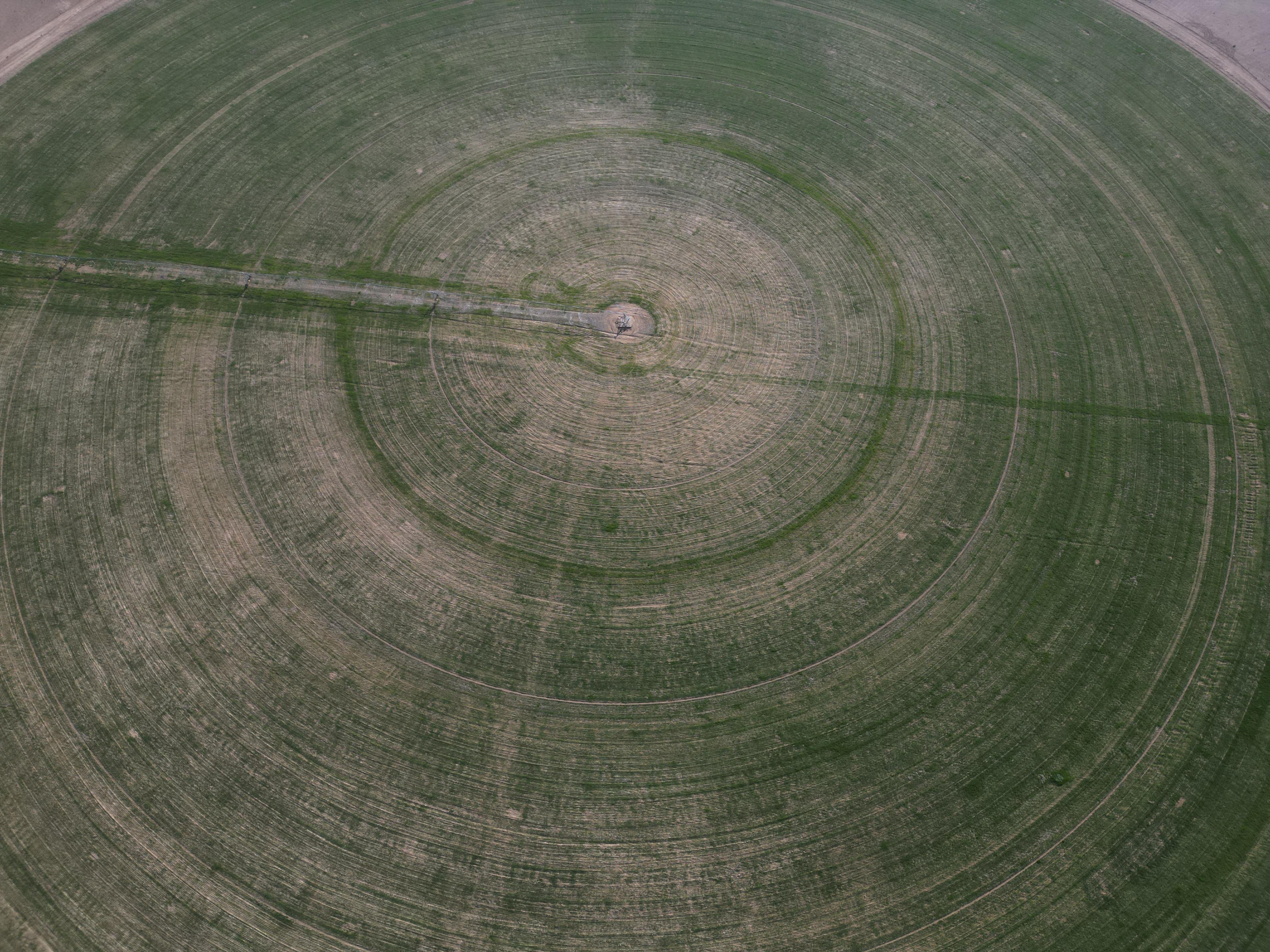

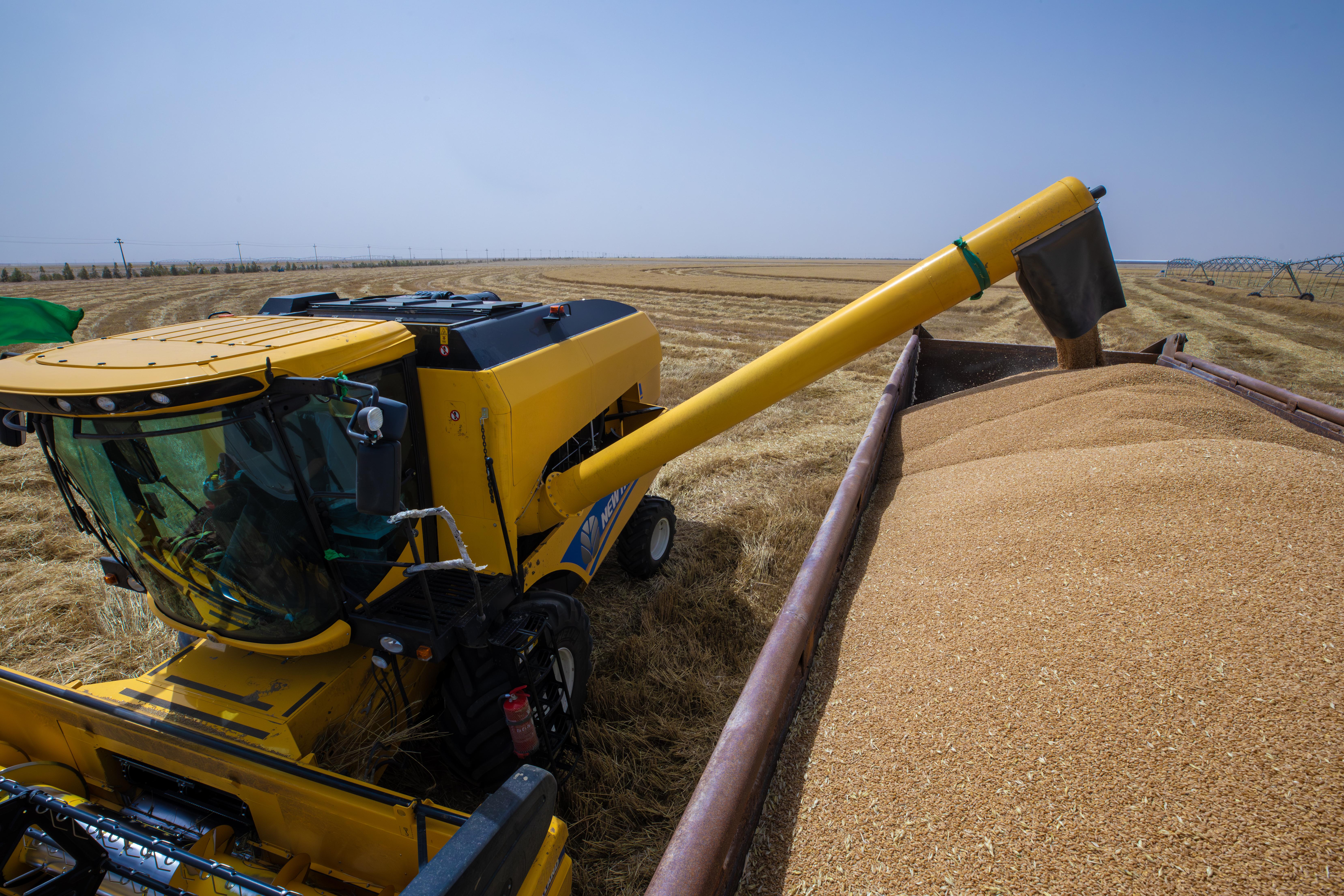

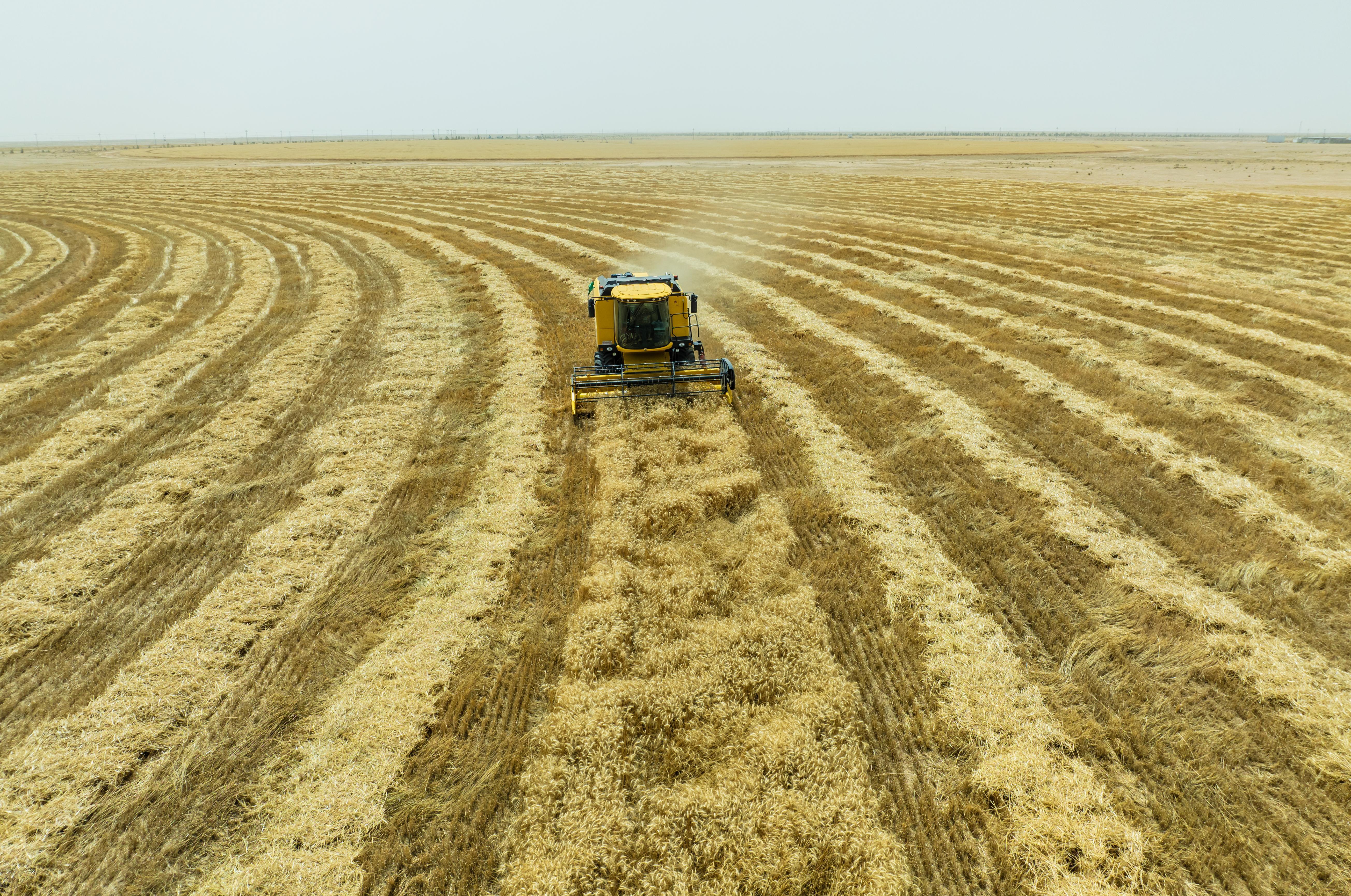

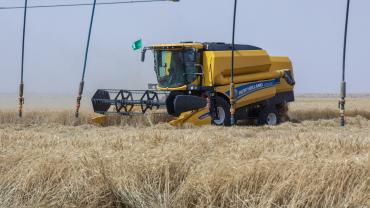

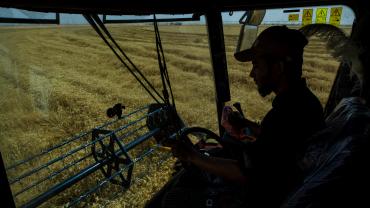

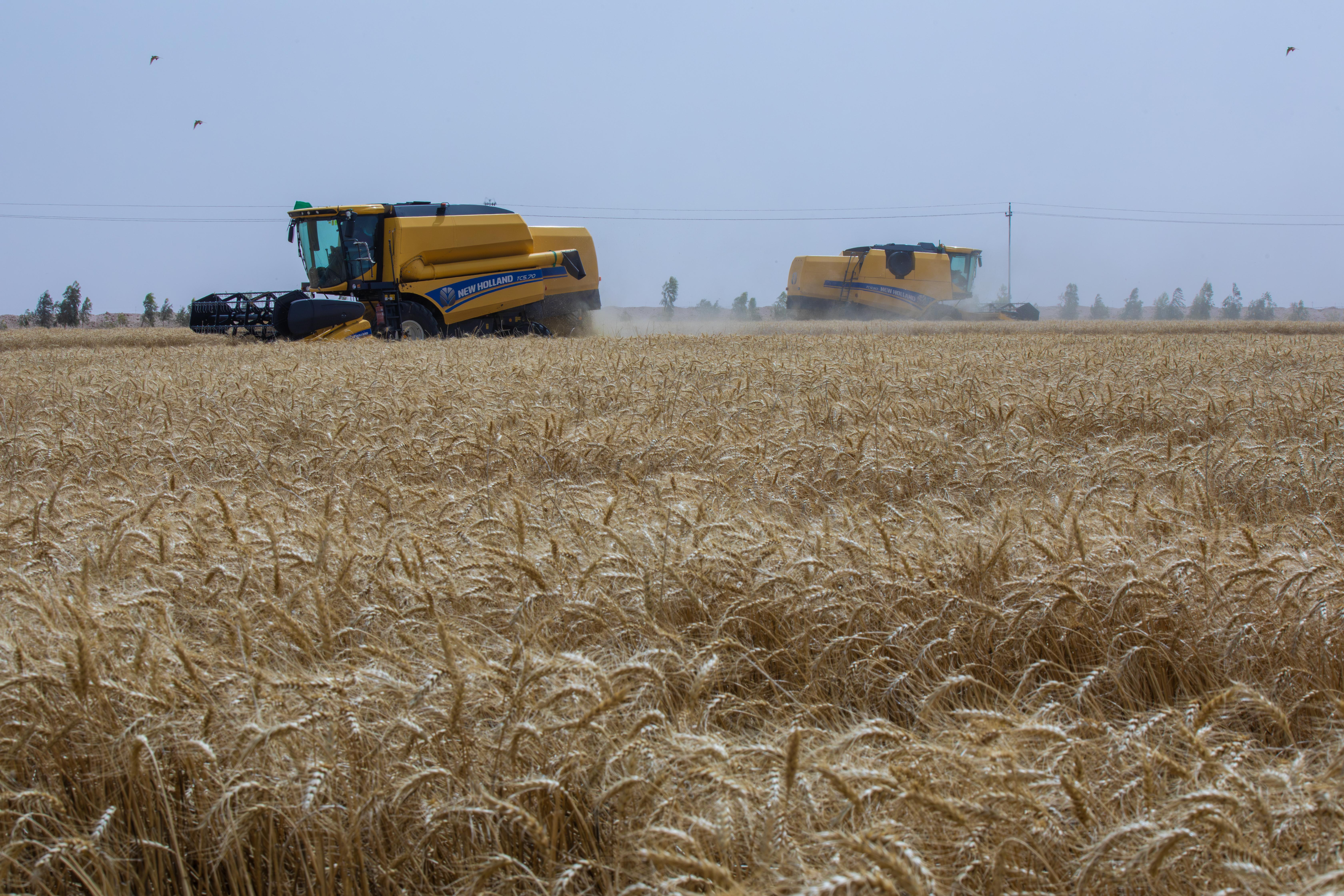

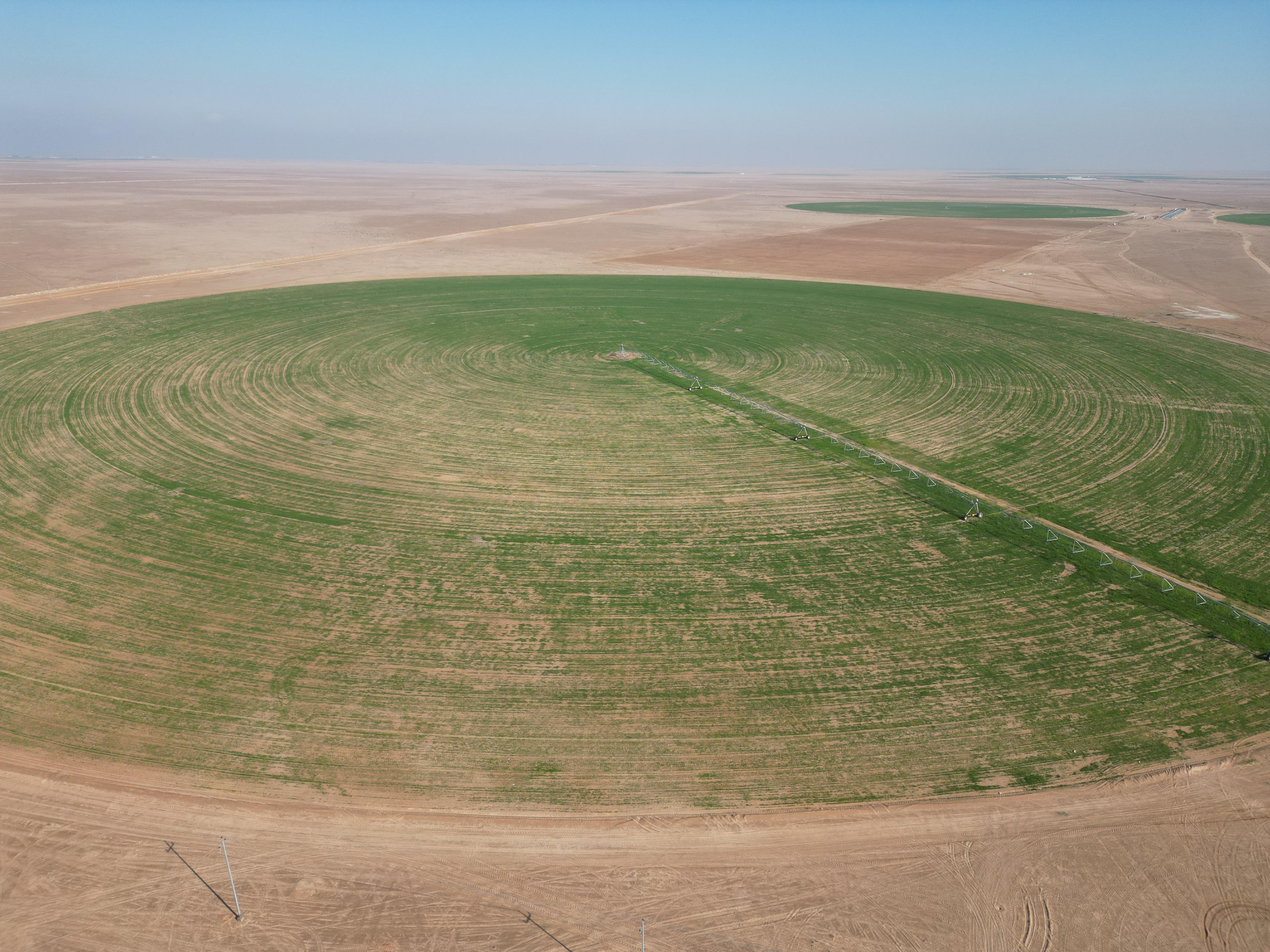

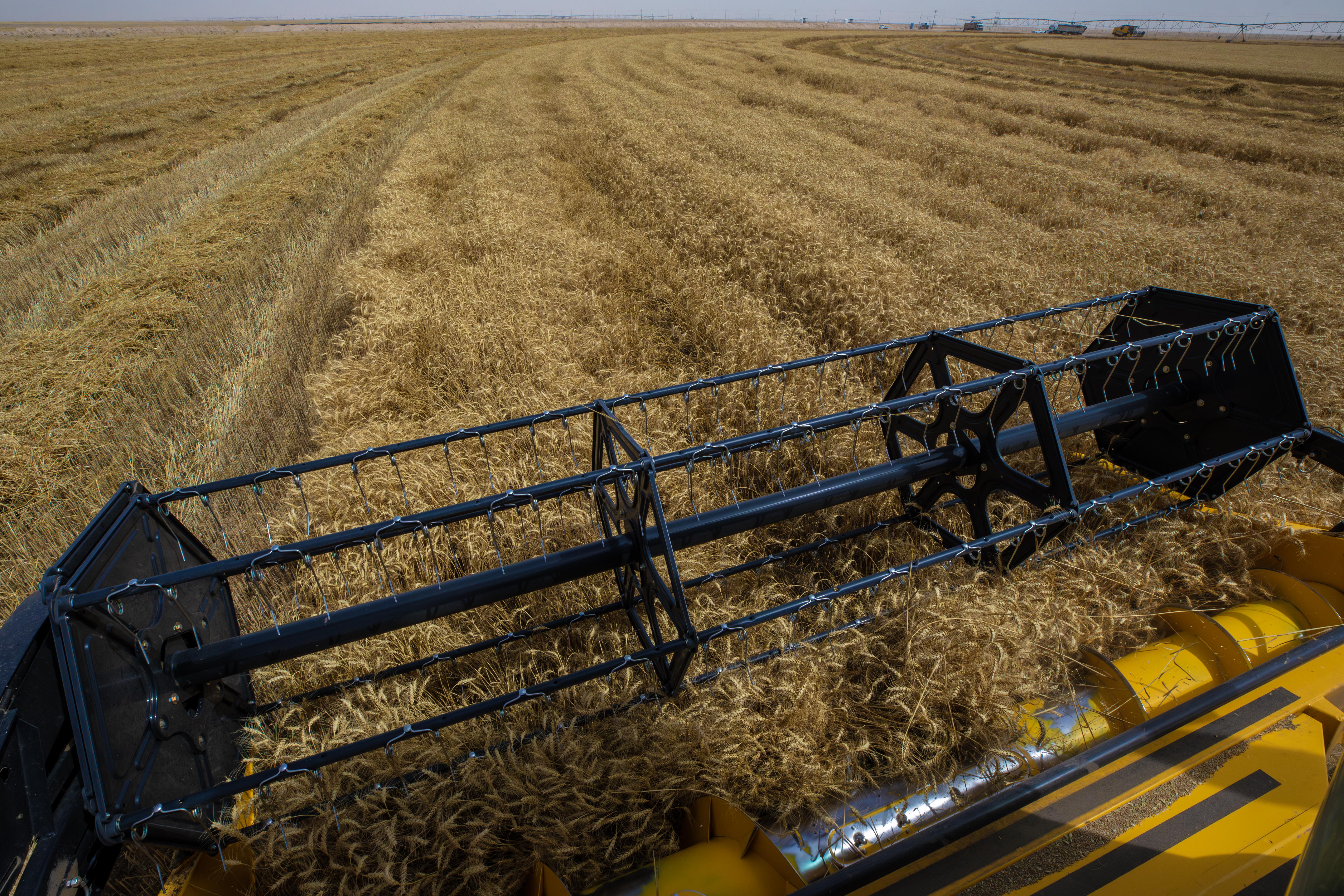

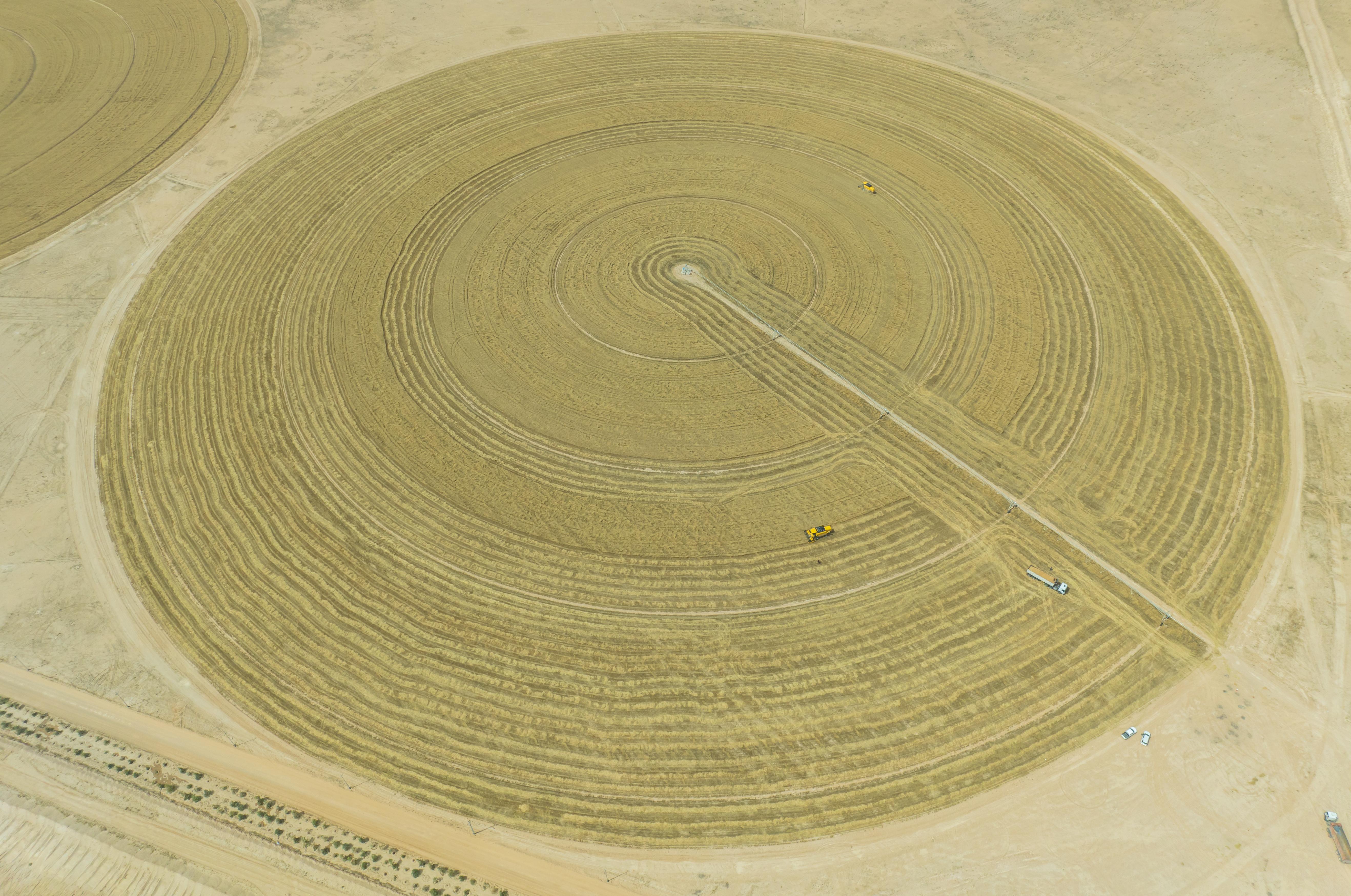

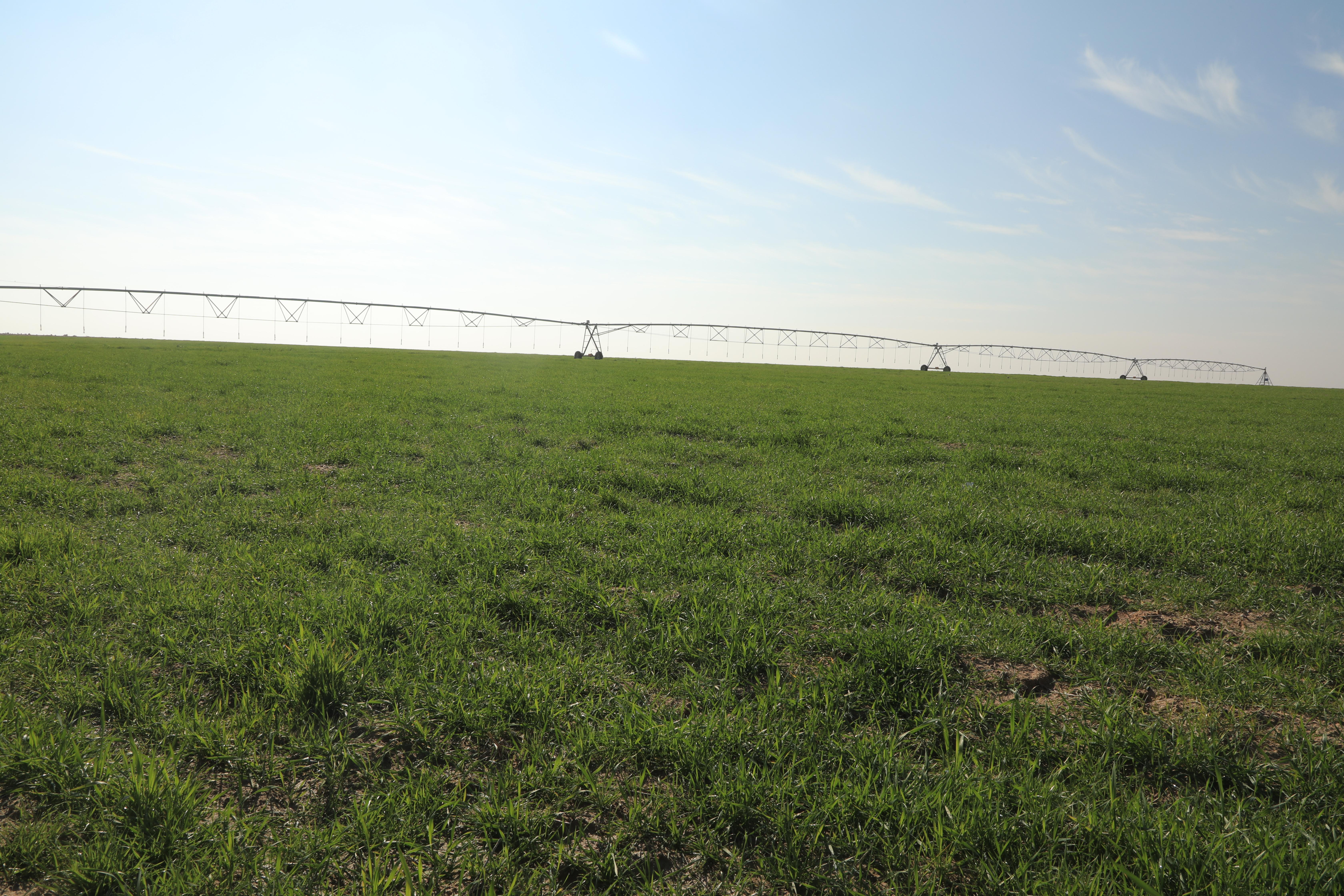

• المساحة وأهم مواصفات المشروع: شملت المراحل الأولية للمشروع حفر الآبار التي تغذي المشروع بالمياه عن طريـق مـرشــات مـحـوريـة إضافة الى الري بالتنقيط ، وبلغ عددها ( 11) بئراً ، وزعت وفق مخطط معد مسبقاً لتغطي جزءاً من مساحة المرحلة الأولى من المشروع ، نفّذت منها ثلاث آبار مع مجاريها الناقلة للماء وتبطينها ، إضافة الى تسوية أرض المشروع وتعديلها وردم المنخفضات لكونها أرضاً غير مستوية ، المشروع زُوّد بـ ( 112) خلية شمسيّة لكل بئر ؛ لغرض تزويد مضخات الماء بالطاقة اللازمة لها. كما تم زراعة ( 1,200) نخلة ذات أصناف عراقيّة جيّدة ، بالإضافة الى زراعة حزام أخضر يحيط بالمشروع من أشجار الدفلة والكاليبتوز ، مع الاستمرار بتنفيذ وربط شبكة الري بالتنقيط الخاصة بالمساحات التي تم زرعها وفق المخططات الموضوعة لها. يتخلل هذا المشــروع شوارع وساحات ، وإن الأعمال متواصلة بالمشروع التي تُجـرى بخطوط متوازيـة دون أي تقاطع وحسب كل مقطع ، لأجل إنجازه في التوقيتات المحدّدة له ، وقد استخدم بالمشروع تقنيات وآليات حديثة ومتطورة. • تاريخ تنفيذ المشروع: يوم الثلاثاء 8 ذي القعدة 1438 هـ) الموافق لـ ( 1 آب 2017 م)
•شركة اللواء العالميّة المتخصصة في تصميم وتنفيذ البنى التحتية للمشاريع الاستراتيجية الكبرى (إحدى شركات العتبة العباسية المقدسة).
• مذة الإنجاز: سنة واحدة وتعتبر مدة زمنية قياسية.
